Nisu jos nikome poslali resenja za eksprprijacije. Valjda ce sad i da se zavrdi sve,a naj vise tsj gasovod da prodisemo

  • Sviđa mi se
Reagovanja: Ris
Kod Pivica radno. Nekoliko jedinica mehanizacije stoji parkirano u polju ( danas oko 18h). Nažalost, sa magistralnog puta se jedva išta vidi od šiblja i korova....evo jedna fotka, da se ne baci, neposredno ispred (doskora) sporne parcele iz smera BG.

EDIT: s obzirom na video u postu iznad, ovaj moj moze i da se obrise.

Juce dobijem info iz Opstine. Da su prosle godine dobili pare za eksproprijacije i potrosili ( zato nije pocela obilaznica ) i ponovo su dobili ove i opet naceli... ako je ovo istina ja ne znam sta rade ovi u Opsini i kada ce se sta zavrsiti

Placa zato i kazem. Republila plati ovi potrose... sve izgleda tako jer zasto nije ni poceto? Vise od godinuipo dana.

Provetio sam niko obavesten nije, a projekti otkad ikad zavrseni...sad ne znam sta da kazem

Juce dobijem info iz Opstine. Da su prosle godine dobili pare za eksproprijacije i potrosili ( zato nije pocela obilaznica ) i ponovo su dobili ove i opet naceli... ako je ovo istina ja ne znam sta rade ovi u Opsini i kada ce se sta zavrsiti
Nista cudno, najveci priblem je letargija lokalnih vlasti. Gomila nesposobnjakovica... Ocigledno da sad drzava ima novca, na lokalnim vlastima je da se uhvate za "sisu" da obezbede nesto za svoje gradjane za svoj kraj, ali dzabe...

  • Sviđa mi se
Reagovanja: Ris
Nista cudno, najveci priblem je letargija lokalnih vlasti. Gomila nesposobnjakovica... Ocigledno da sad drzava ima novca, na lokalnim vlastima je da se uhvate za "sisu" da obezbede nesto za svoje gradjane za svoj kraj, ali dzabe...
Da znas da je tako. Ima para u budzetu i samo muzi, a buraniju neka jede inflacija. Primer: za100.000 evra danas sta moze da se kupi i pre dve godine je ogromna razlika

Provozao se danas do Slovca i Mionice, radi se lepo. Kamioni puni rizle samo spartaju, radi se na jednom manjem mostu u Popuckama pre buduceg kruznog toka, tu je postavljena skela i spremaju se da betoniraju, radi se okolo nadvoznjaka u Divcima, njiva Pivica se intenzivno nasipa, radi se i na podzidi u Slovcu. Na najduzem mostu koji prelazi preko puta Valjevo Beograd, sa leve strane su uradili stubove do nivoa zemlje, a sa desne strane postavljena je armatura za stubove koja viri iznad zemlje 2-3 metra, verovatno ce i tu ovih dana da nalivaju beton.
Kamiona sa rizlom je stvarno ogroman broj, imam utisak da ce oni ovo brzo zgaziti ako se ovim tempom bude radilo i ako eksproprijacija bude odradjena.

radi se na jednom manjem mostu u Popuckama pre buduceg kruznog toka, tu je postavljena skela i spremaju se da betoniraju
Šta se konkretno radi? Je l postavljena skela ili oplata? Da li je sa strane ostavljen novi prilaz kamiona, jer je dosadašnji bio preko tog mesta gde se sad sprema betoniranje. Zašto pitam, da bismo znali da li su gotovi betonski radovi na mostu preko Krivošije, mosta br. 1 po projektu.

radi se okolo nadvoznjaka u Divcima
Koliko vidim tamo se asfaltiralo zadnjih dana. Jesi video još negde finišer?

a sa desne strane postavljena je armatura za stubove koja viri iznad zemlje 2-3 metra, verovatno ce i tu ovih dana da nalivaju beton.
Koliko parova stubova je započeto sa desne strane? Od nasipa ka beogradskom putu, je l vire neki šipovi prilično blizu regulacione linije?

Jesu skinuli skele postavljene za nadvožnjak najbliži autoputu?

Hvala na informacijama.

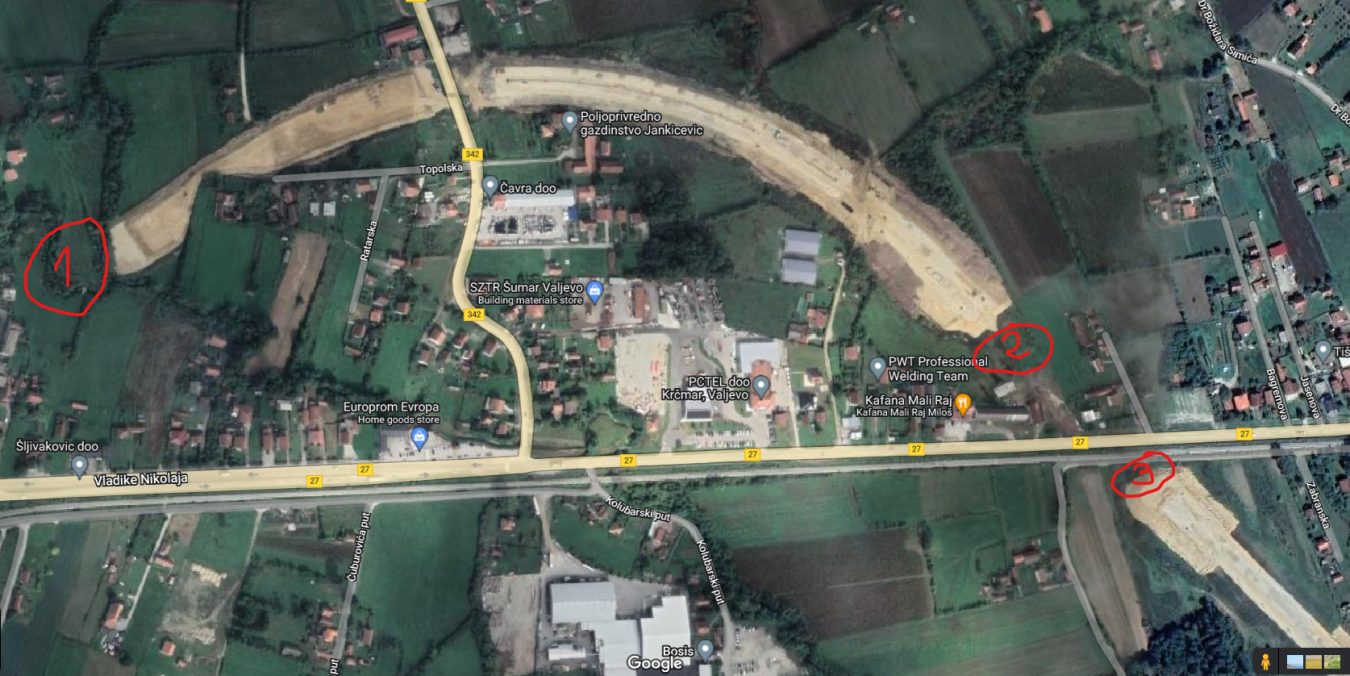

1. Tu se nalazi kao neki manji most, na njemu je skela, jako, jako gusta. Kinezi se smenjuju, ako nisu na poziciji 1 onda su na poziciji 2 i obrnuto.
2. Na poziciji 2 su betonirali pre par dana, tu jos aramtura ne viri iznad zemlje, na poziciji 3 blize nasipu postavljena je oplata na buduce stubove koji su na nasipu, na ovima blize pruzi vidi se samo armatura.



Ovo je u Divcima.
1 i 2 tu je prekopan put, postavljeni su kao neki odvodni kanali za vodu, bili su jutros ljudi tu koji su razvlacili kablove.
na poziciji 3 se nalazi zavrsen most, na mostu se nalazi armatura u obliku slova Z, a kamioni istovaraju rizlu na delu koji spaja most sa putem.


Kod Pivica su radila dva buldozera, valjak, 2 kamiona su stovarala materijal, a jos dva su cekala da istovare, 5 kamiona je sislo iz kamenoloma i bili su iza mene u konvoju i jos sam sreo 10ak kamiona uz put od Slovca do Mionice, svi su bili natovareni tucanim kamenom i rizlom. To je bilo jutros negde oko 8 casova, u blizini radova na dva mesta su bili i geometri, finisheri su parkirani ali je bila neka cudna masina blizu nadvoznjaka u Veselinovcu, ima gusenice i napred i nazad, ali ne znam sta je ono. Finisher, buldozer i bager sigurno nije, mozda je ono neka vrsta grejdera, ali mu fali neki deo, ne znam cemu ona masina sluzi. Hteo sam nesto i da slikam, ali ne moze, ima mnogo rastinja, nista se ne vidi i saobracaj je bas katastrofa, mnogo je rizicno slikati sa puta gde sam ja bio.

Malo dalje u Slovcu od Pivica se rade podzide, prvi nivo na nekim mestima nije jos kompletiran, ali negde su vec poceli da nalivaju drugi nivo podzide.

Nadam se da je sada malo jasnije.

Pogledajte prilog 171252

1. Tu se nalazi kao neki manji most, na njemu je skela, jako, jako gusta. Kinezi se smenjuju, ako nisu na poziciji 1 onda su na poziciji 2 i obrnuto.
2. Na poziciji 2 su betonirali pre par dana, tu jos aramtura ne viri iznad zemlje, na poziciji 3 blize nasipu postavljena je oplata na buduce stubove koji su na nasipu, na ovima blize pruzi vidi se samo armatura.

Pogledajte prilog 171253

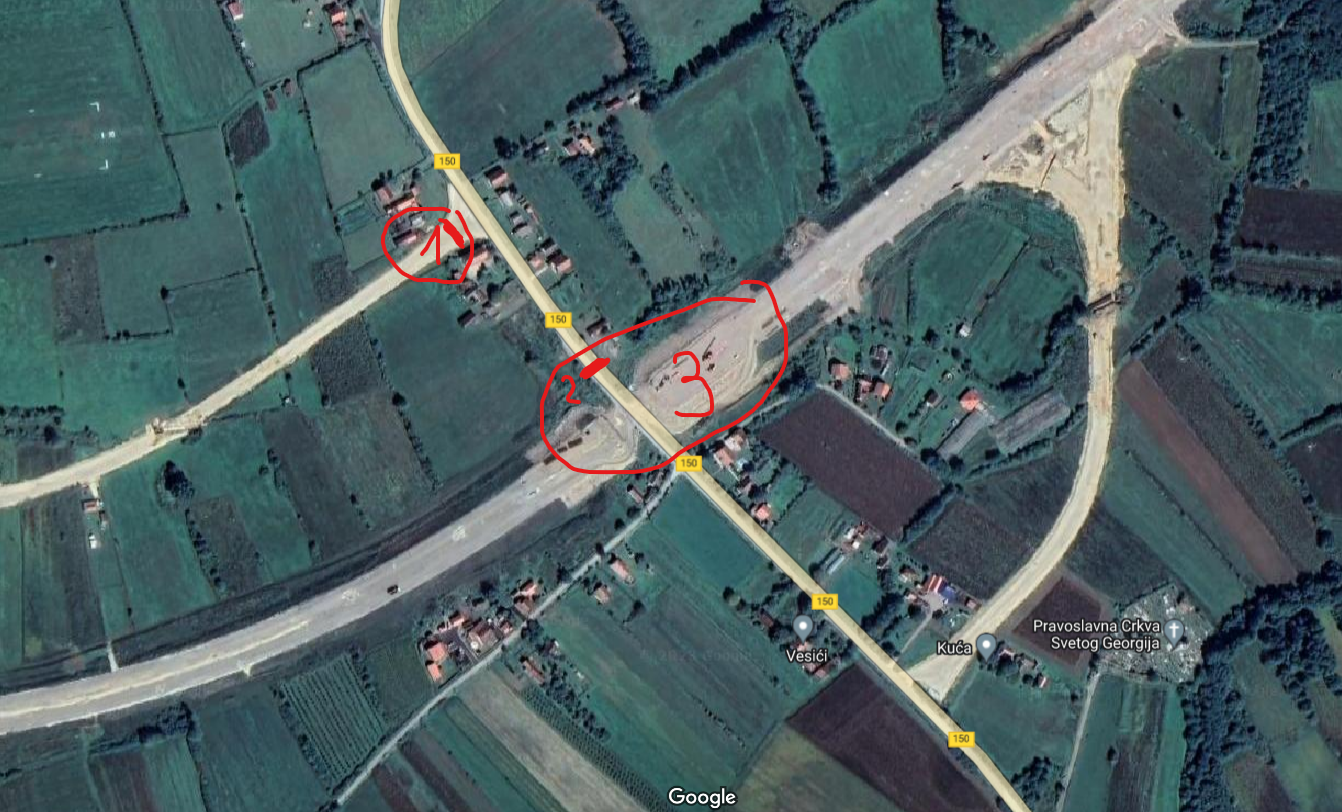

Ovo je u Divcima.
1 i 2 tu je prekopan put, postavljeni su kao neki odvodni kanali za vodu, bili su jutros ljudi tu koji su razvlacili kablove.
na poziciji 3 se nalazi zavrsen most, na mostu se nalazi armatura u obliku slova Z, a kamioni istovaraju rizlu na delu koji spaja most sa putem.


Kod Pivica su radila dva buldozera, valjak, 2 kamiona su stovarala materijal, a jos dva su cekala da istovare, 5 kamiona je sislo iz kamenoloma i bili su iza mene u konvoju i jos sam sreo 10ak kamiona uz put od Slovca do Mionice, svi su bili natovareni tucanim kamenom i rizlom. To je bilo jutros negde oko 8 casova, u blizini radova na dva mesta su bili i geometri, finisheri su parkirani ali je bila neka cudna masina blizu nadvoznjaka u Veselinovcu, ima gusenice i napred i nazad, ali ne znam sta je ono. Finisher, buldozer i bager sigurno nije, mozda je ono neka vrsta grejdera, ali mu fali neki deo, ne znam cemu ona masina sluzi. Hteo sam nesto i da slikam, ali ne moze, ima mnogo rastinja, nista se ne vidi i saobracaj je bas katastrofa, mnogo je rizicno slikati sa puta gde sam ja bio.

Malo dalje u Slovcu od Pivica se rade podzide, prvi nivo na nekim mestima nije jos kompletiran, ali negde su vec poceli da nalivaju drugi nivo podzide.

Nadam se da je sada malo jasnije.
Ta mašina na gusenicama je verovatno za izlivanje ivičnjaka i ostalih betonskih elemenata

Na nadvoznjaku u Divcima danas stavljene oplate, 10ak radnika betoniraju onu armaturu sto sam slikao.
Put ka Mionici je popravljen i asfaltiran, kamion sa betonom nesto betonira neke kanale pokraj mosta.
Od mosta ka aerodromu Divci postavljena je rasveta.

Pivica njiva se jos nasipa, valja se nasip, ovde je ovih dana bilo oko 15 masina u isto vreme na toj parceli, sve vri.

Na najvecem mostu u Slovcu je postavljeno brdo nekog materijala, od nekih rebrastih cevi, drveta, do nekih betonskih kocki, ima nekih 10 radnika koji tu nesto rade na mostu.
Podzida se isto radi, u Popuckama tri radnika i bager rade nesto kod kafane Mali raj. Kuca koja je bila na trasi mosta je srusena, jos dve kuce koje su na trasi su ostale bez krova.
Ona cudna masina se nalazi blizu stajalista u Veselinovcu i sa jedne strane je ona, a sa druge je kamion sa betonom.
Ima dosta radnika na trasi, ovih dana sam svaki dan isao ka tom pravcu i non stop ima dosta radnika i mehanizacije.

Prosao danas, usek u ono brdo se i dalje radi potporni zid, donji red zavrsen, gornji red fali jos jedan segment, ne znam da li je u planu da se zida i treci red potpornog zida, ako ne onda je to pri kraju. Ona rupa kod pivica sa jedne strane se zida neki mostic, i dosta je tu aktivnosti. Stubovi su zavrseni, video sam autodizalicu verovatno ce uskoro i betonske grede da se postavljaju da premoste te stubove. Drugi deo kod pivica nasuto, sad se utabava zavrsni sloj valjcima, deluje da ce to vrlo brzo pod asfalt. U Mladjevu sam video finiser, moguce da tu parkiraju masine. Bilo bi zanimljivo da se napravi presek 1.oktobra, verujem da ce ovim tempom dosta da bude zavrseno ako ne i sve osim onog uklapanja na iverku sa starim putem i nadvoznjakom preko pruge...

I moj utisak je da ima više radnika, i da se ubrzava s radovima. Čudi me što se ne asfaltira više, imaju šta ali stoji. Ako me išta čudi više. Mislim da nijedan betonski deo nema ni milimetar asfalta, pune tri godine od realnog početka radova, a 3.5 od Vučićevog svečanog otvaranja.

Most preko pruge, sa leve strane solidno napreduje, sa desne, svi šipovi su došli do kote terena, ali ne mnogo dalje od toga.

Ta mašina sa gusenicama koju pominješ, služi za izlivanje ivičnjaka. Linijski ivičnjaci se izlivaju mašinski, a na odmaralištu u Mlađevu se postavljaju klasični.

Potporni zid se betonira u dve faze, da, ali po širini nisu sve odradili, nisam zagledao ali mislim da rade svako drugo polje, pa se vraćaju, zbog skupljanja, svakako po širini on ide još.

Stubovi kod Pivića su gotovi, ali ne i sve naglavne grede. Autodizalica je parkirana ali neće još grede na red. Ako se ne varam, taj kod Pivića i onaj preko pruge još čeka grede, ostale postavljene, a onaj preko lokalnog puta u iverku, i preko reke je monolitni.

Ostaje još onih 500m da se uradi eksproprijacija, i to je to. Ako je mart/april rok za završetak, mogu i novu godinu da čekaju da ne otkupljuju još.
