Ja sam potpisala Predugovor u januaru za P2, lamelu 6.Mi uradili u januaru rezervaciju za P2, lamela 6, par puta smo zvali da insistiramo na Predugovoru, priča je nismo još na redu. Kojim redom idu, ne znam.
Ako nije problem, prosledite daljePozdrav. Da li moze neko da mi posalje one projekte stanova po meri? Secam se da su kacena dva stana, zaboravio sam da sacuvam.
Da li znate otprilike kada će lamela 6 doći na 80 posto, odnosno kada ćete potpisivati Ugovor?Ja sam potpisala Predugovor u januaru za P2, lamelu 6.
Normalna stvar je da po zavrsetku uradi premeravanje stana, pa da, ukoliko postoje veca odstupanja, neko plati razliku. Ili Vi ako je stan veci od placenog ili investitor vrati pare ukoliko je manji.Komsije, da li je neko merio stanove od 74m2?
Deluje da ima dosta ne slaganja u kvadraturi pa cak su i vizuelno manje prostorije.
Hvala.
Dobio poziv od agenta za lamelu 4 - P2 prošle nedelje da je na 80 %.Da li znate otprilike kada će lamela 6 doći na 80 posto, odnosno kada ćete potpisivati Ugovor?
Moj agent mi se već duže vreme ne javlja, u subotu ću da idem u izložbeni centar da vidim kako napreduje Lamela 6Da li znate otprilike kada će lamela 6 doći na 80 posto, odnosno kada ćete potpisivati Ugovor?
Nema sanse da je to 80% pa nista nije uradjeno,tek su plocice zalepili.Zqbrinjavujece je sad to ojo spornog sprata,vecina nas je na kredit moraju to nekako regulisati.A o kamatama i uslovima necu ni da komentarisem.Ako nas odbiju za kredit zbog sprata onda bi oni nama trebali da plate neke penale za nadokandu stete sto su nas zavlacili 2 godine,uzeli pare za kaparu i prave se blesavi.Ali ovo je sramota i bezobrazluk teski da P2 bude gotov pre P zgrade koja je pocela da se gradi 2 godine pre P2,uzeli bismo stan u P2 da smo znali da ce pre biti gotov.Da li je neko u zgradi P uzeo stan na kredit. Cula sam da su neki stanovi i ako je procenitelj procenio da je završen na 80% banka nije odobrila kredit zbog izgradnje poslednjeg sprata za kuju nemaju dozvolu. A kamate su u međuvremnu skočile. Mene samo interesuje sta ti ljudi rade. Grade ceo kompleks a nijednu zgradu ne završavaju.
Ništa dok ne puste struju. A i nikome drugom ne bih preporučio primo-predaju bez struje. Tj bar dok ne krenu zahtjevi za promjenu brojila. Ključ kao takav možete dobiti, ako vam treba da unosite stvari i sl.Pozdrav ljudi,
Jel neko dobio kljuceve za stan u E zgradi, B lamela?
Ništa dok ne puste struju. A i nikome drugom ne bih preporučio primo-predaju bez struje. Tj bar dok ne krenu zahtjevi za promjenu brojila. Ključ kao takav možete dobiti, ako vam treba da unosite stvari i sl.
Pozdrav. Koliko ja znam, i dalje se ne zna. Ako neko od komšija ima nove informacije, neka se javi.Pozdrav, da li se zna kada ce pustiti struju (E zgrada B lamela)?
Da li je neko uspeo da podnese za kredit? Nas su ubedjivali prilikom kupovine da je sve okej sto se kreditnih kupaca tice, a ovo bi vecini predstavljao veliki problem, i njihov propust koji ne moze da prodje tek tako sto ce nas odbiti za kredit (ne nasom krivicom) a stanove prodati za duplo vece cene kes kupcima.Nema sanse da je to 80% pa nista nije uradjeno,tek su plocice zalepili.Zqbrinjavujece je sad to ojo spornog sprata,vecina nas je na kredit moraju to nekako regulisati.A o kamatama i uslovima necu ni da komentarisem.Ako nas odbiju za kredit zbog sprata onda bi oni nama trebali da plate neke penale za nadokandu stete sto su nas zavlacili 2 godine,uzeli pare za kaparu i prave se blesavi.Ali ovo je sramota i bezobrazluk teski da P2 bude gotov pre P zgrade koja je pocela da se gradi 2 godine pre P2,uzeli bismo stan u P2 da smo znali da ce pre biti gotov.
Nista ne rade kako treba.
Ima li neko sa proverenom info u vezi tog sprata i kredita?
Znaci da je gradjevinska dozvola upisana u predugovor koji je kasnije overen i od strane notara nelegitimna, tj kako je uopste mogla biti odobrena kad je taj dodati sprat bio tu u momentu podnosenja zahteva za izdavanje gradjevinske dozvole koji je kasnije i usvojen? Za podnosenje zahteva za izdavanje gradjevinske dozvole potrebno je hiljade papira, crteza, pregleda objekta i statickih proracuna na osnovu stvarnog stanja posto je objekat bio konstruktivno zavrsen.Evo, kao što sam i mislio, odnosno naveo u prethodnom postu.
Njima je dvaput najpre odbacivan zahtev za građevinsku dozvolu u septembru 2020. i januaru 2022, da bi im bila izdata građevinska dozvola 02.2022. godine.

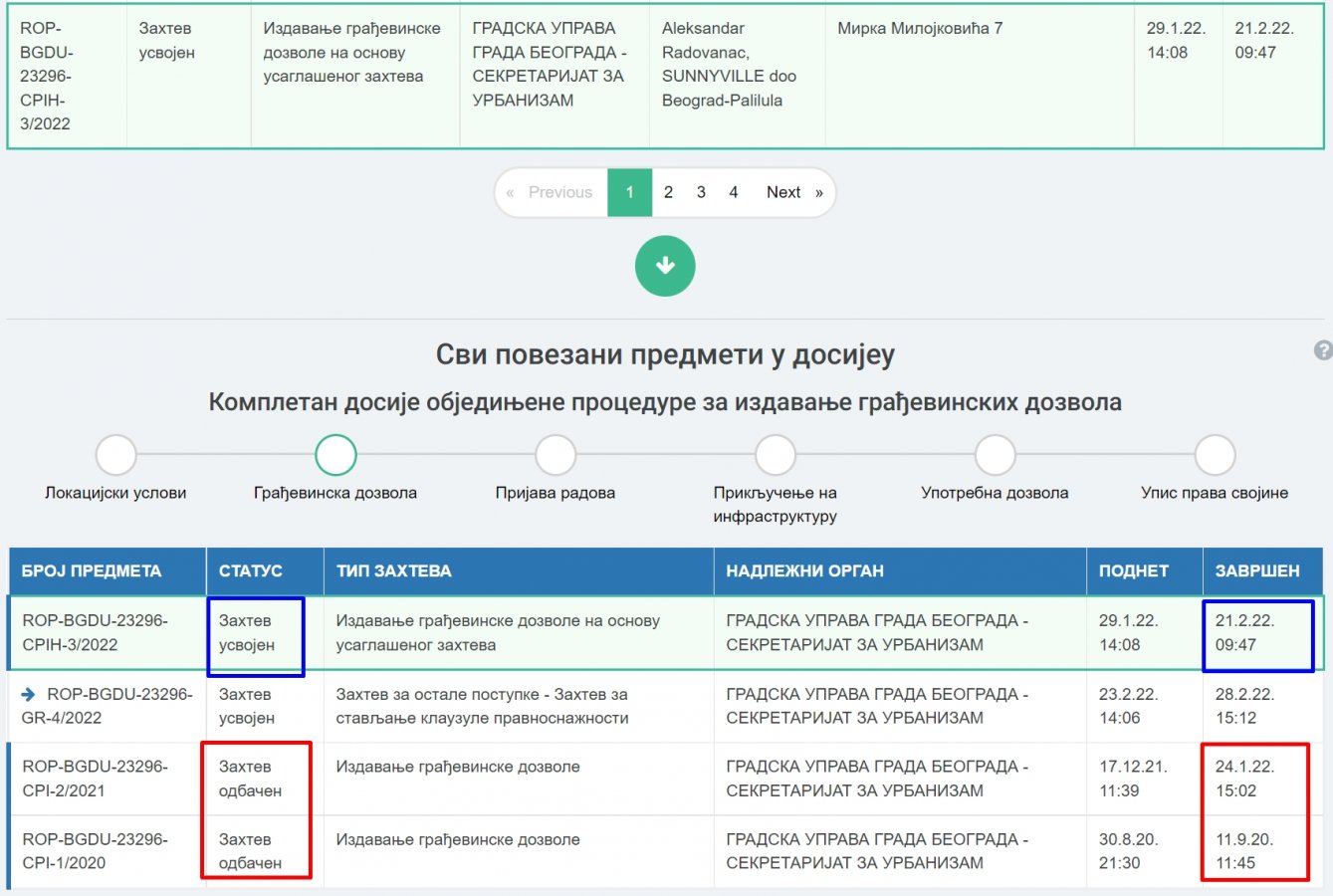

Pogledajte prilog 145708
U Građevinskoj dozvoli stoji ovo:

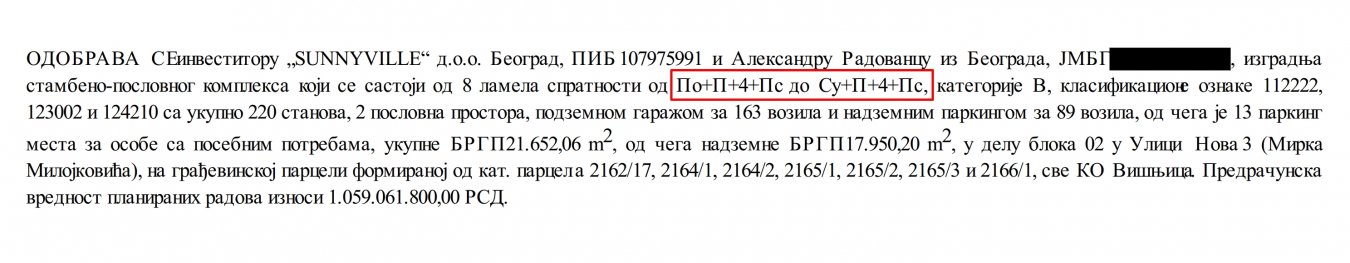

Pogledajte prilog 145718
Priložem ovde i ceo dokument.
Posto smo uzeli stan u P zgradi poslednji sprat lamela B2...mozete mi pojasniti koji sprat je sporan posto ne znamo nista o tome? Da li svi poslednji spratovi ili?Kako je moguce da banka odbije nekog za kredit zbog dozidanog sprata vise, ako zgrada ima vazecu gradjevinsku dozvolu, to onda nije vise sprat vise nego regularna spratnost objekta?
Onda bi to znacilo da je gradjevinska dozvola izdata pocetkom ove godine za objekat blok 2 ili popularno zvana P zgrada, neregularna i da su potpisani i overeni predugovori nevazeci.
I zar ne bi trebalo pre podnosenja zahteva za kredit procenitelj da izadje na teren i da svoj sud o stepenu izgradjenosti, zar taj procenitelj ne bi naveo potencijalnu neregularnost odnosno sprat mimo gradjevinske dozvole, tacnije imao bi neslaganje u smislu podnetog zahteva za procenu i stvarnog stanja?
