Gago, ako imaš neku inside info, molim te podeli jer onu agoniju je teško gledati
@Маркомарковић, кад буде време !

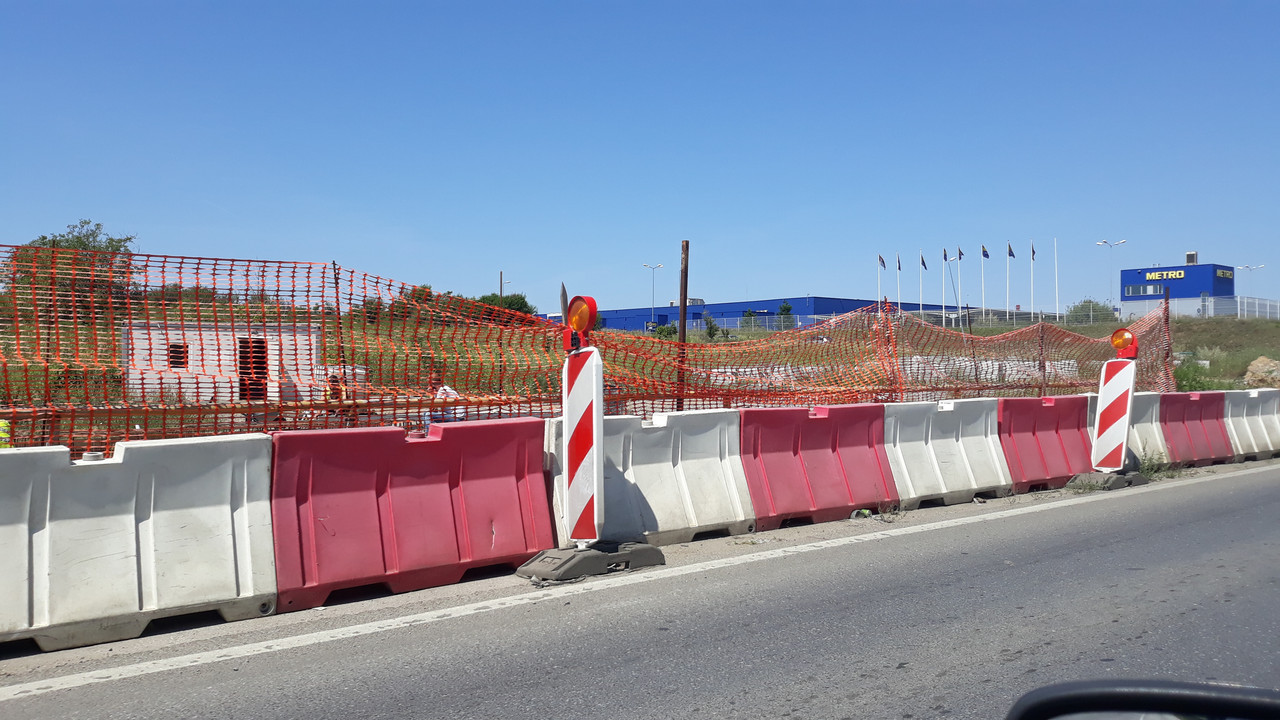

Проблем је у извођачу радова г.п. МБА-Ратко Митровић нискоградња, који не извршава своје уговорене обавезе на изградњи петље „Петлово брдо“ и дела Ибарске магистрале. Сви досадашњи радови су редовно и на време исплаћивани по анексима од стране кредитора/инвеститора – Европске Инвестиционе Банке и Путева Србије. Извођач радова је делом уплаћеног новца набављао материјал, и све оно што је потребно за градњу, али на жалост део новца је одлазио и на неке друге ствари које нису предвиђене уговором ! Чак шта више извођач радова није исплаћивао на време и личне дохотке својим радницима, тако да плате, сад у овом тренутку, касне од шест до осам месеци ! Запослени су почели да одлазе из овог предузећа, тако да је последњих пар месеци ово г.п. напустило 30 инжењера, доста грађевинских радника, ... , а и сам грађевински инжењер, иначе шеф свих радова на овом пројекту, је исто напустио ово г.п. Иначе, по извору/сазнању ово г.п. је потпуно неликвидно.
Зашто је ово г.п. упало у дубиозу, то само они знају, а да би се оправдали око кашњења изградње ове петље, наводе проблем на почетку са ометањем радова оног удружења „Петлово брдо“, па временске непогоде, а то би ова два оправдања и могла да буду као објективна, а потпуно је сулудо навођење да касне са радовима, зато што су отворили два нова градилишта у граду и да морају тамо да ангажују људе !!! Једно од њих је и изградња пешачког потходника кроз железнички насип за будућу железничку станицу „Тошин бунар“. Проблем који имају су и додатни радови на Славији око поплочавања, где морају све сами да изфинансирају због лоше урађених радова.
С обзиром на велико неоправдано кашњење радова, и нанету штету тиме, кредитор и инвеститор нису имали друго решење и уговор о ангажману са овом г.п. ће се раскинути. Уствари тај поступак одобрења раскида уговора је већ у скоро завршној фази и мора да прође све законске процедуре. Чим се овај процес раскида уговора заврши, уследиће објава, по хитном поступку, нове јавне набавке за наставак градње ове петље. Тај поступак одабира новог извођача радова би требало да се заврши до краја августа, евентуално почетка септембра (о.г. наравно) и уколико сви предуслови буду испуњени, одмах би се приступило наставку даље градње.
Један од услова јавне набавке ће претпостављам бити, да се сви радови окончају до завршетка овогодишње грађевинске сезоне.
Толико за сад.
