Zbog ovih oluja verovatno ništa od slikovnice ovog vikenda, ali sam došao u posed nekih fotki od pre desetak dana, definitivno posle "safarija".

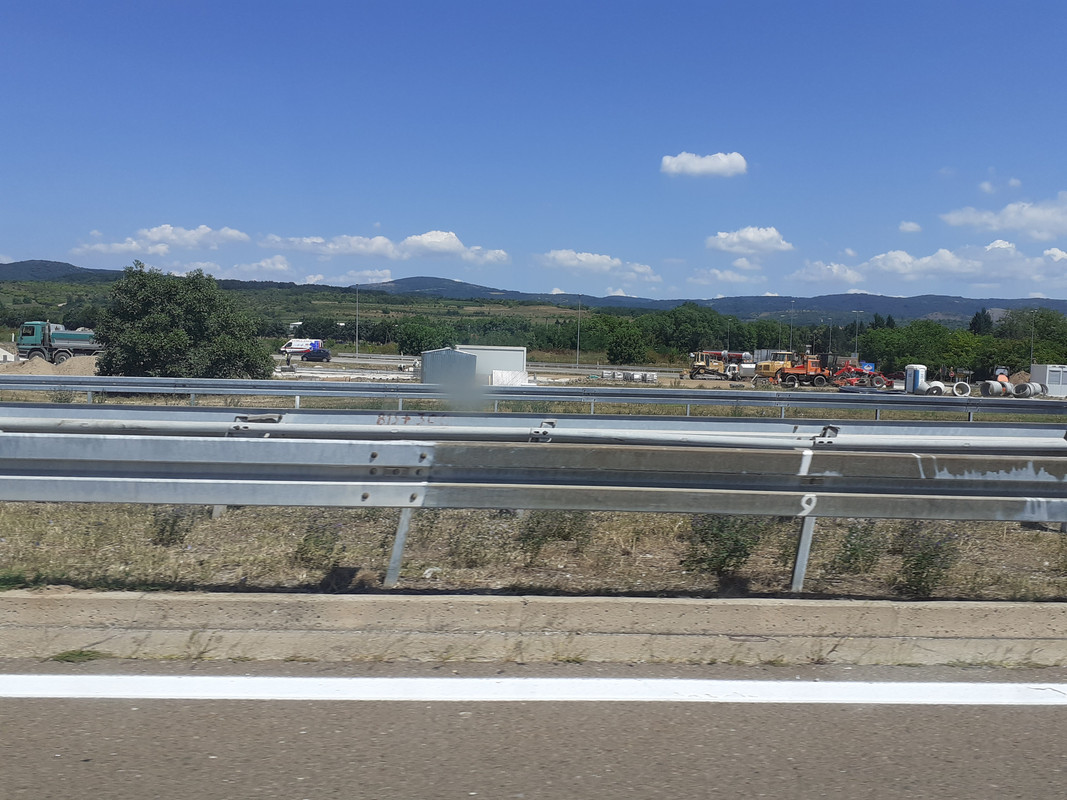

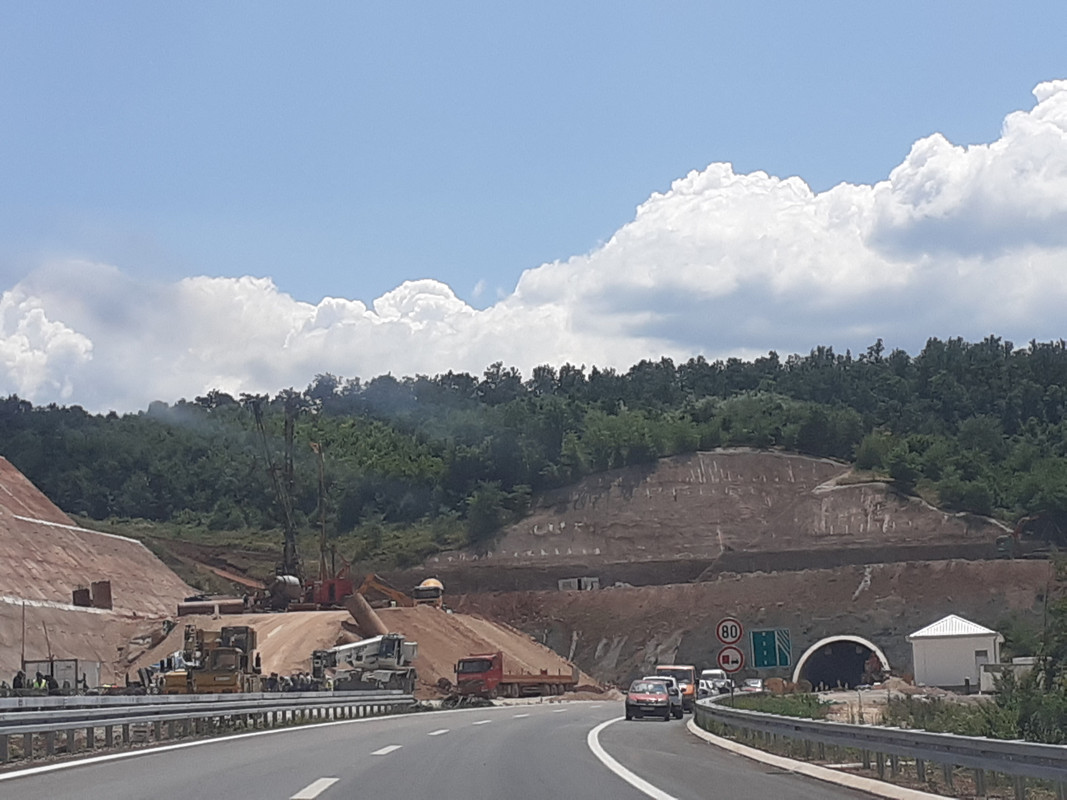

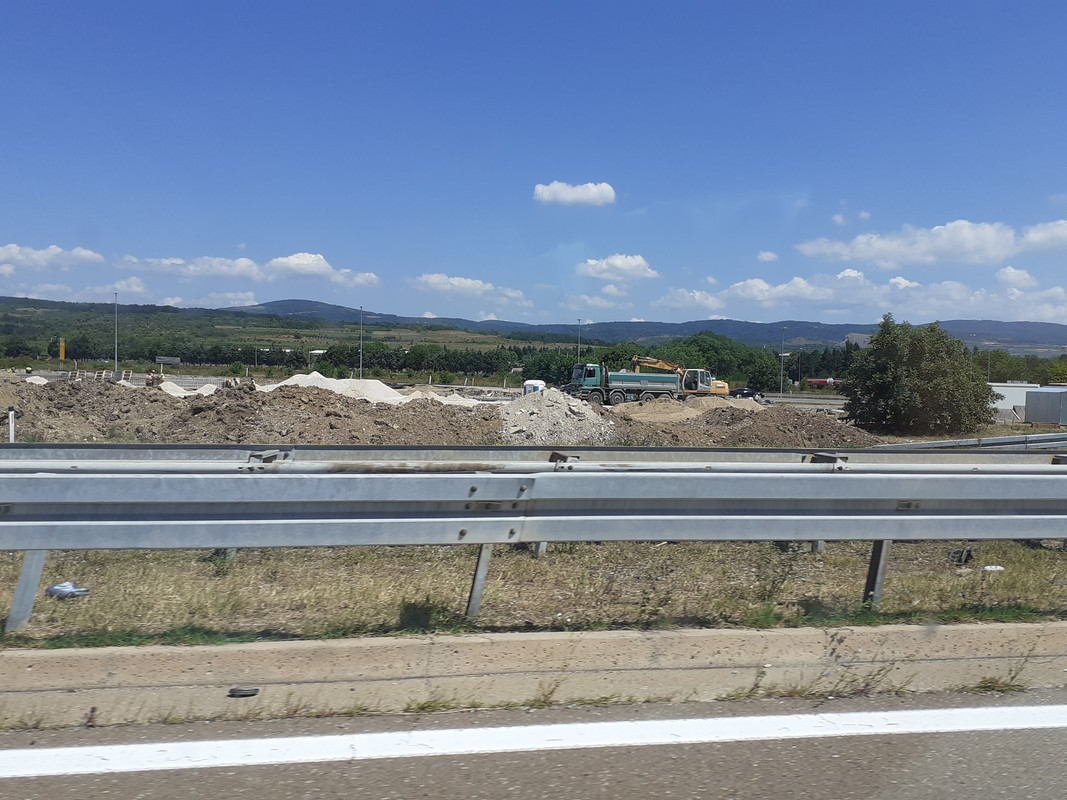

Ozbiljno gradilište na petlji Niš centar (Komren):

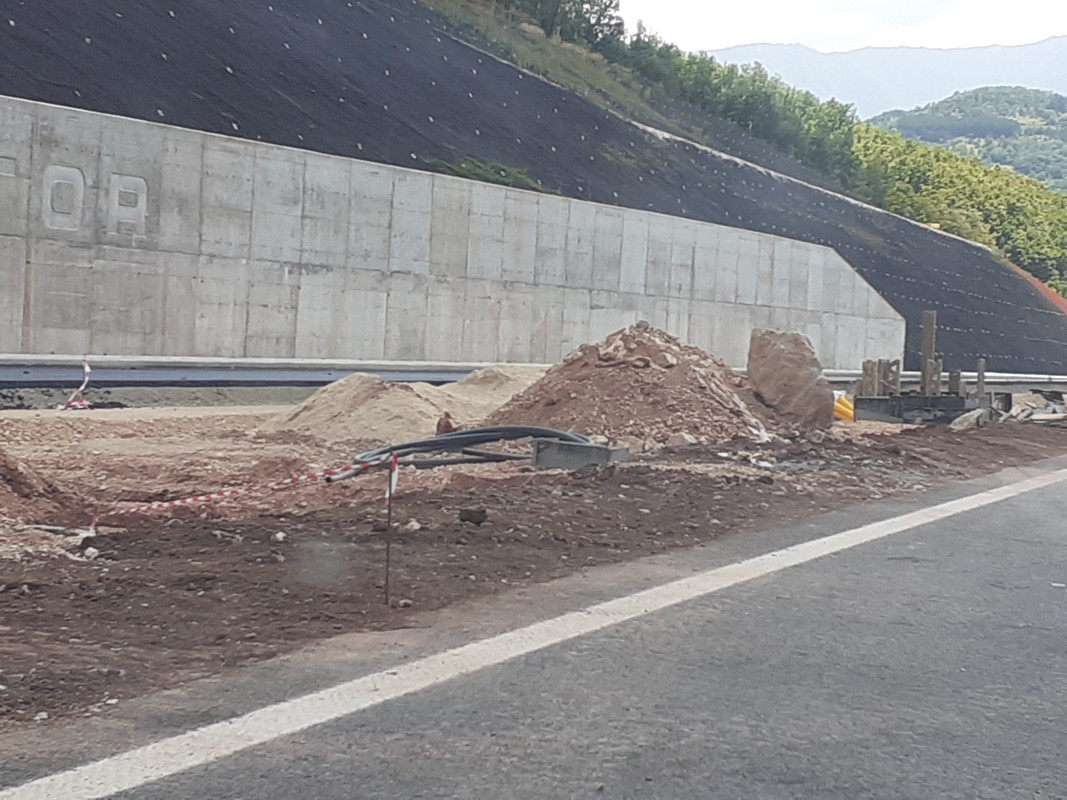

Integral baš ne gubi vreme na galeriji na C6
U desnom tunelu su još tada bili čovečuljci tj. vertikalna signalizacija
i dosta radnika

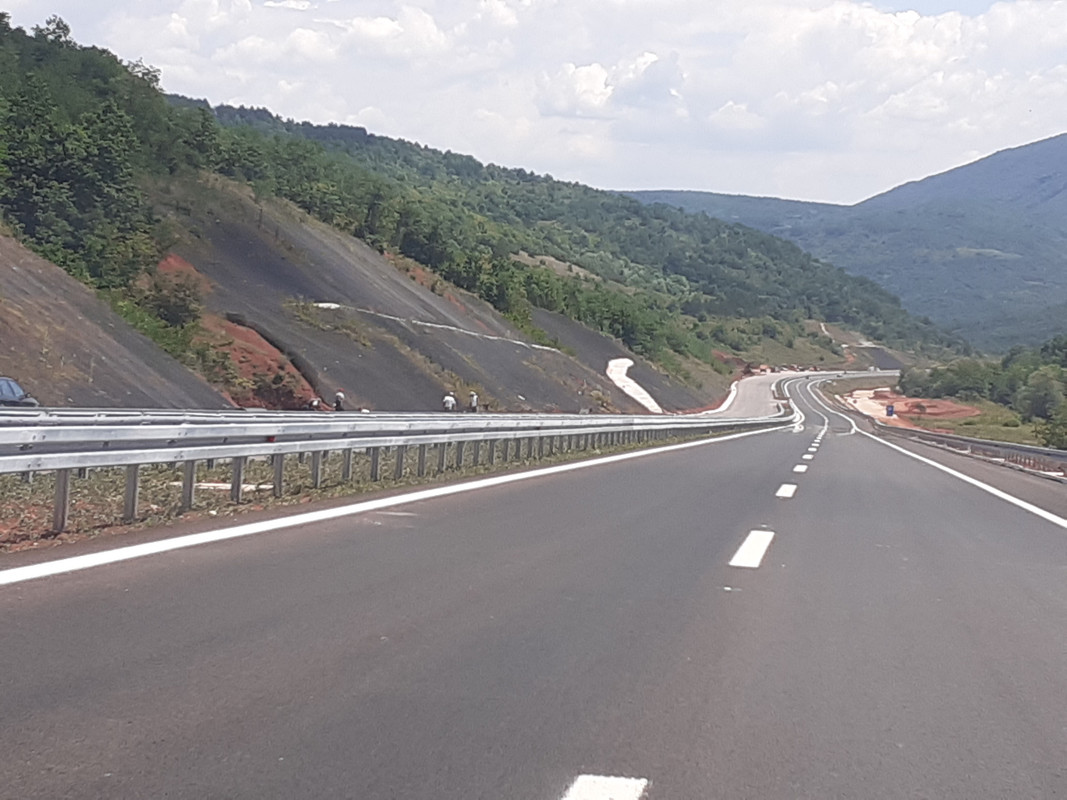

od tunela do mosta tada 1. sada već verovatno 2. BNS

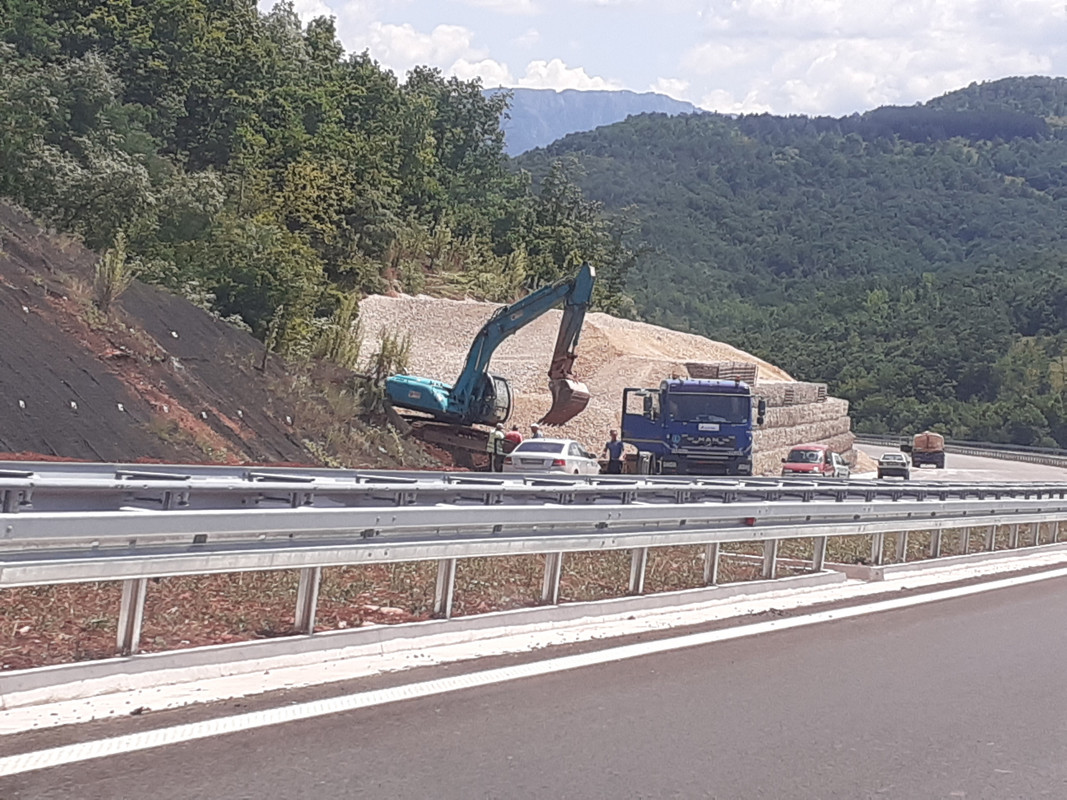

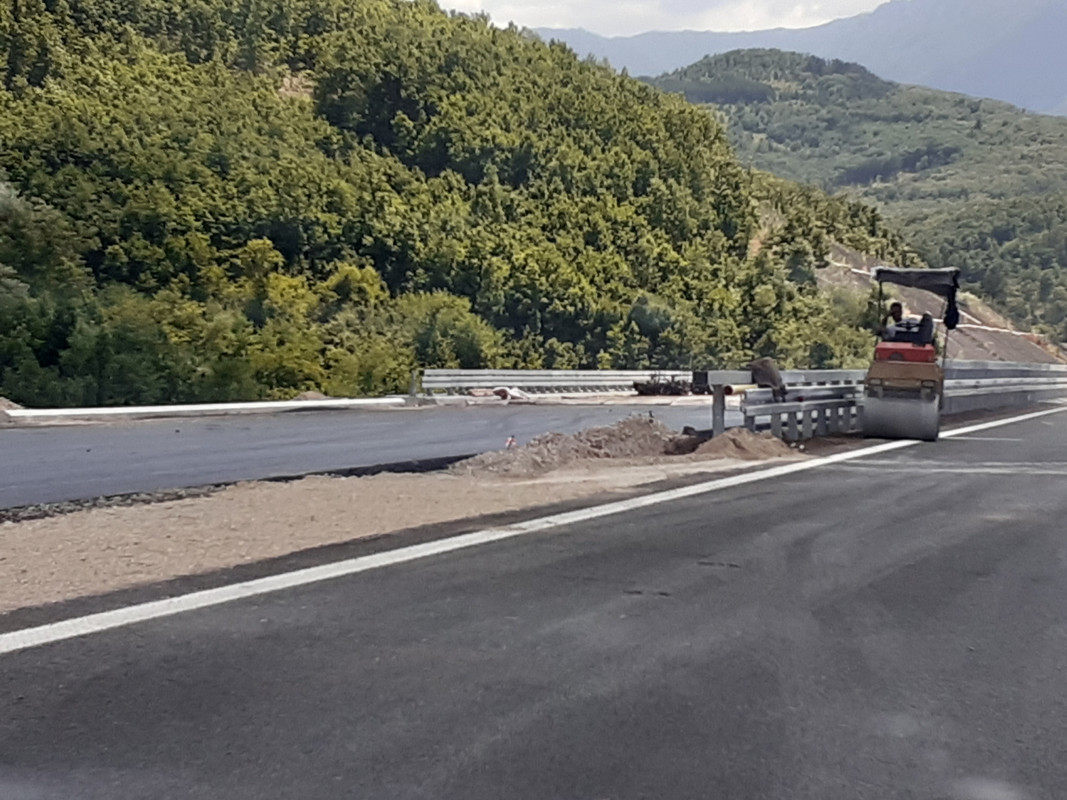

radilo se na finalizaciji kosina na spustu

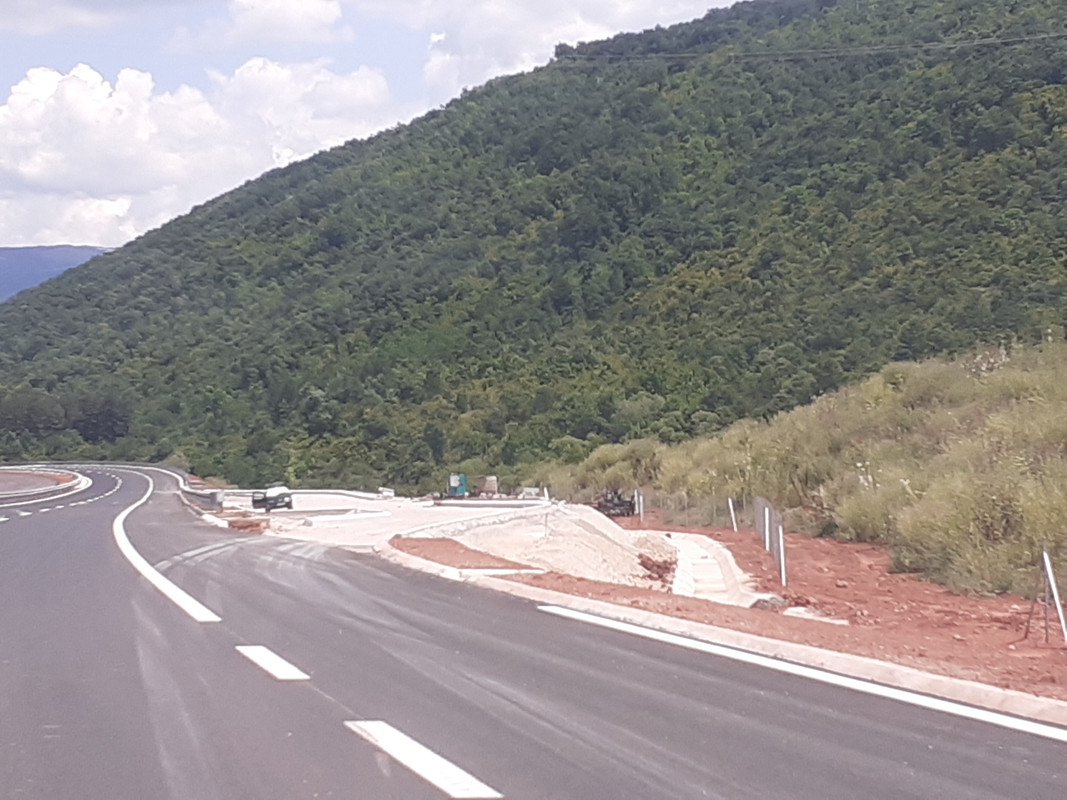

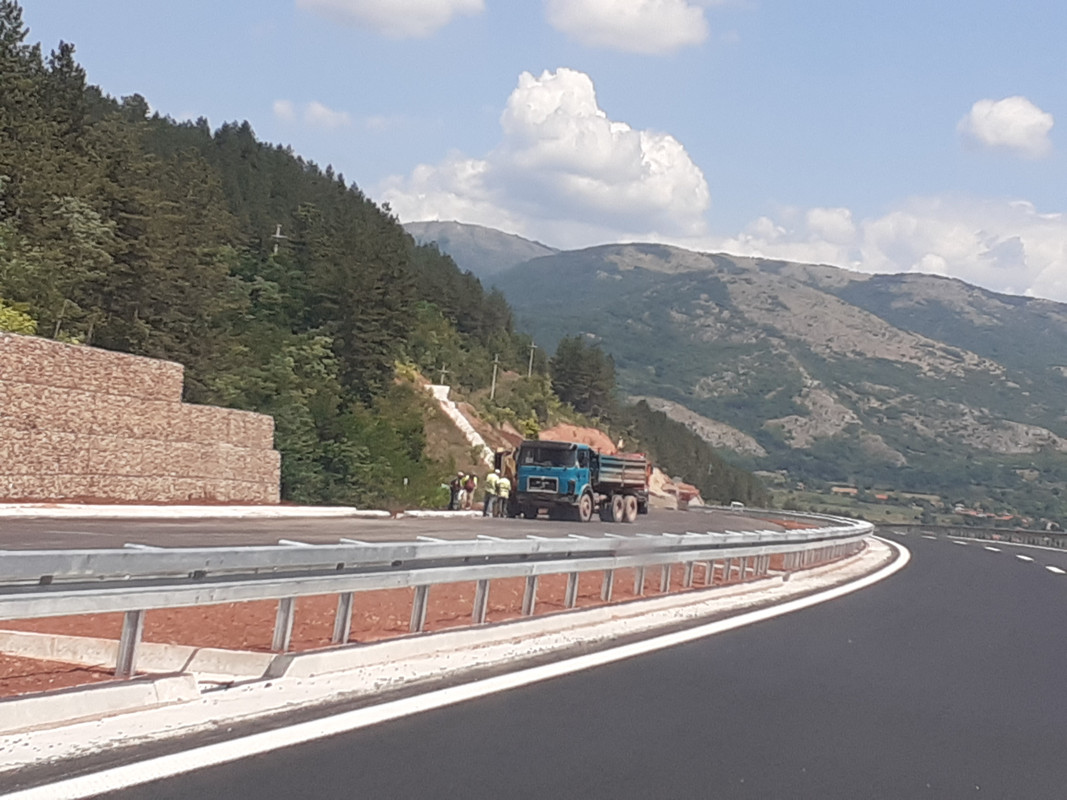

Ovde se gradi neka servisna saobraćajnica uz desnu kod odmorišta Veta

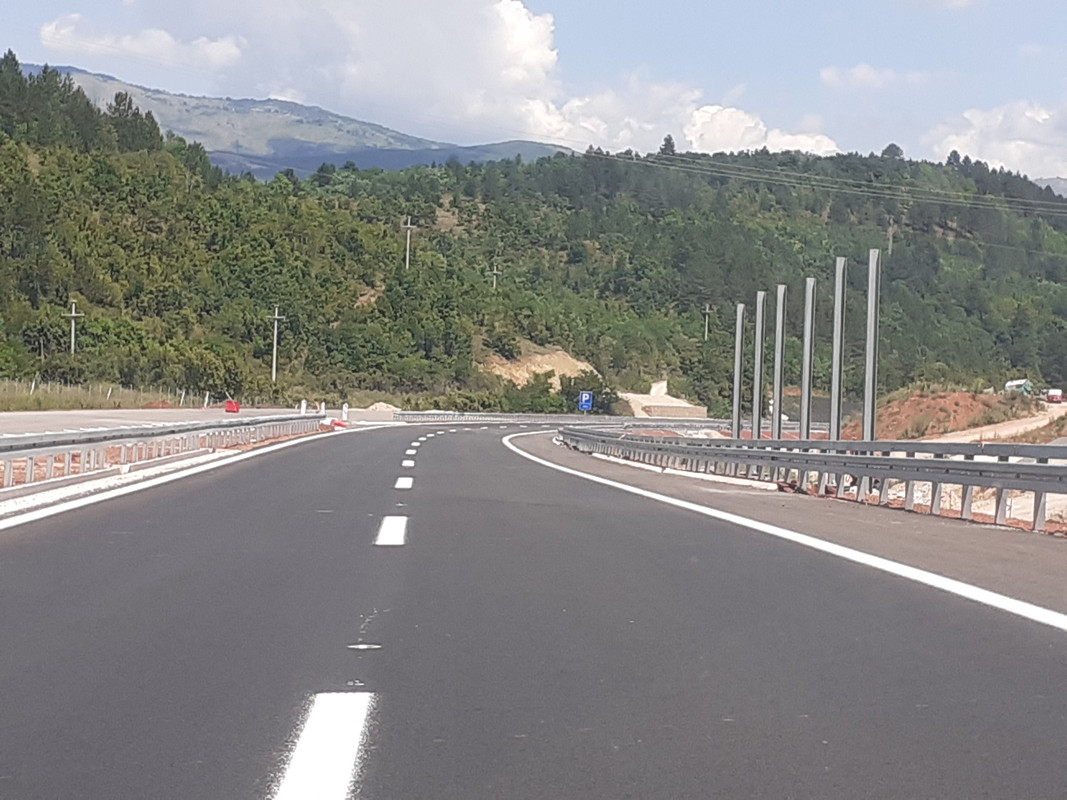

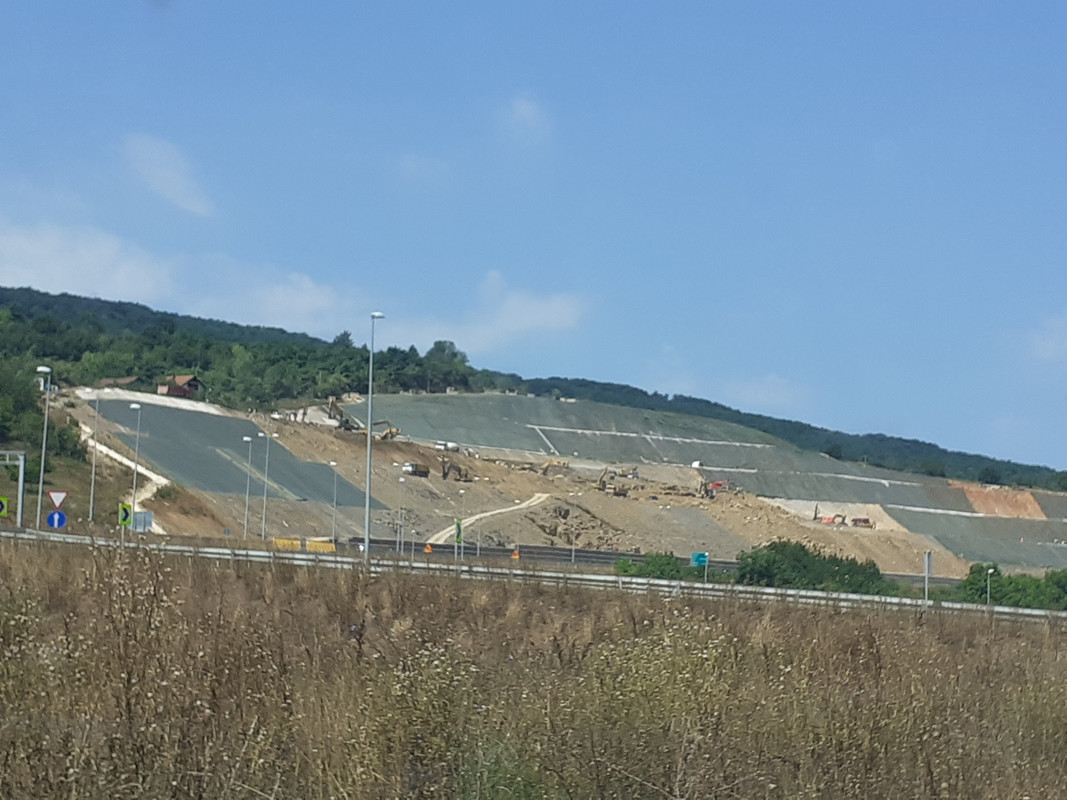

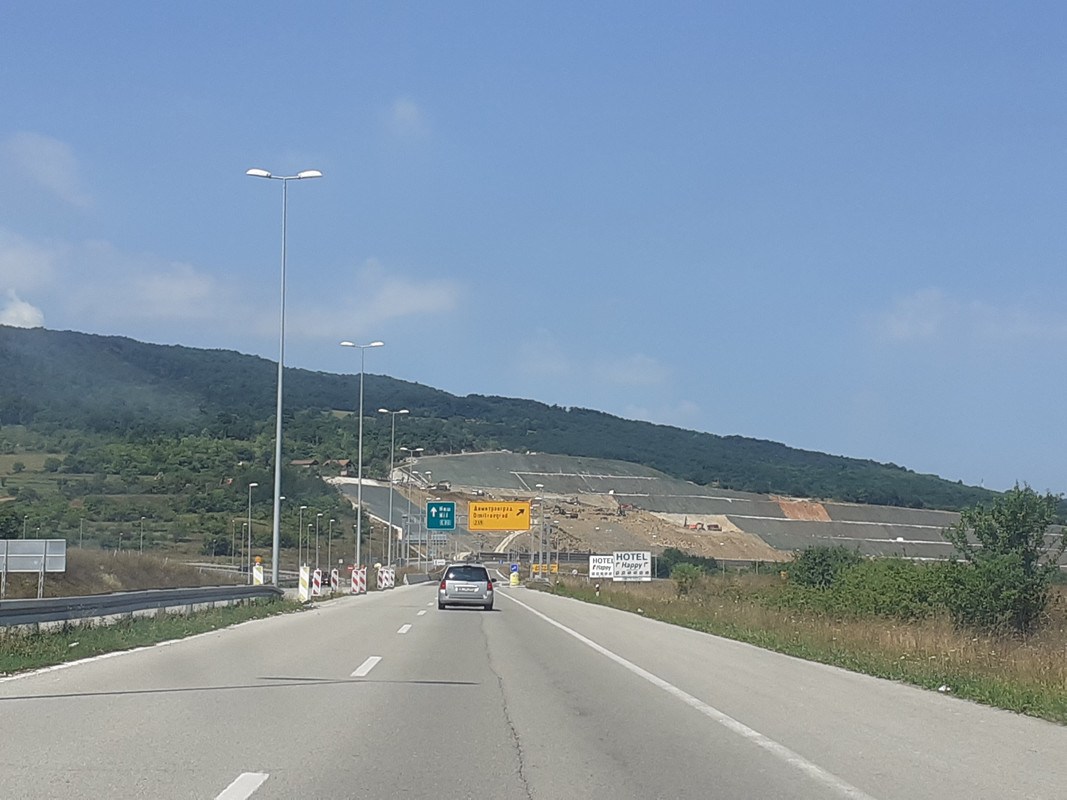

radilo se i na C17

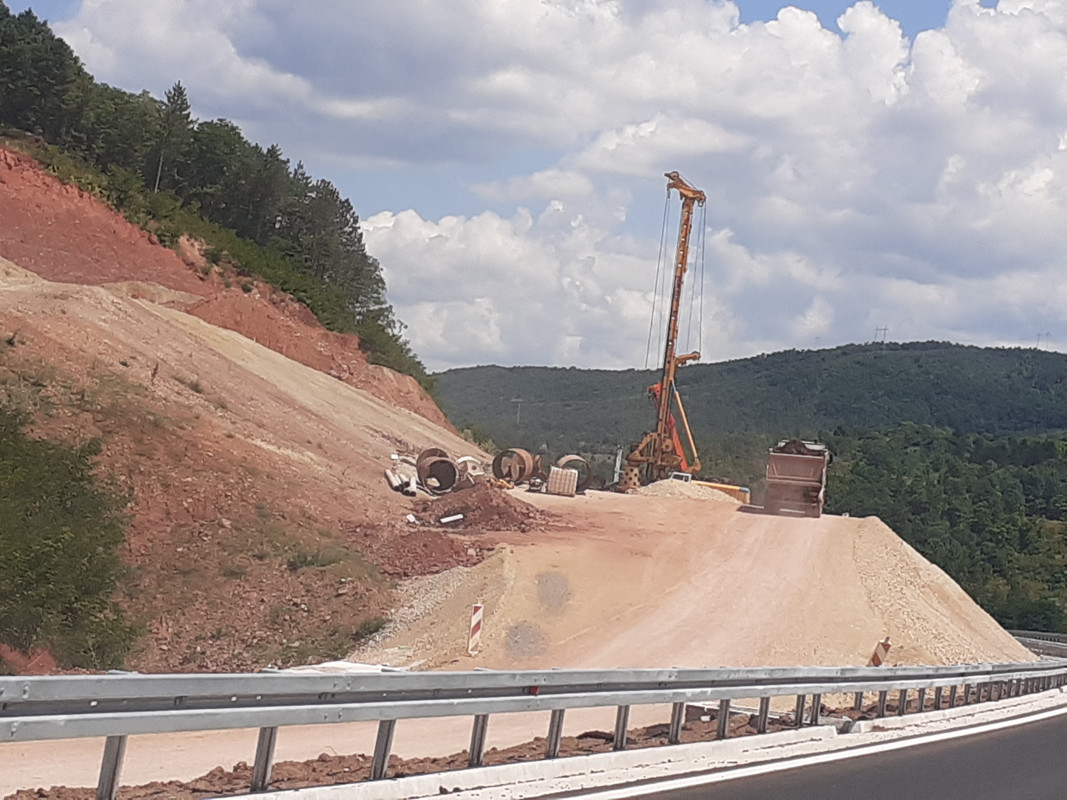

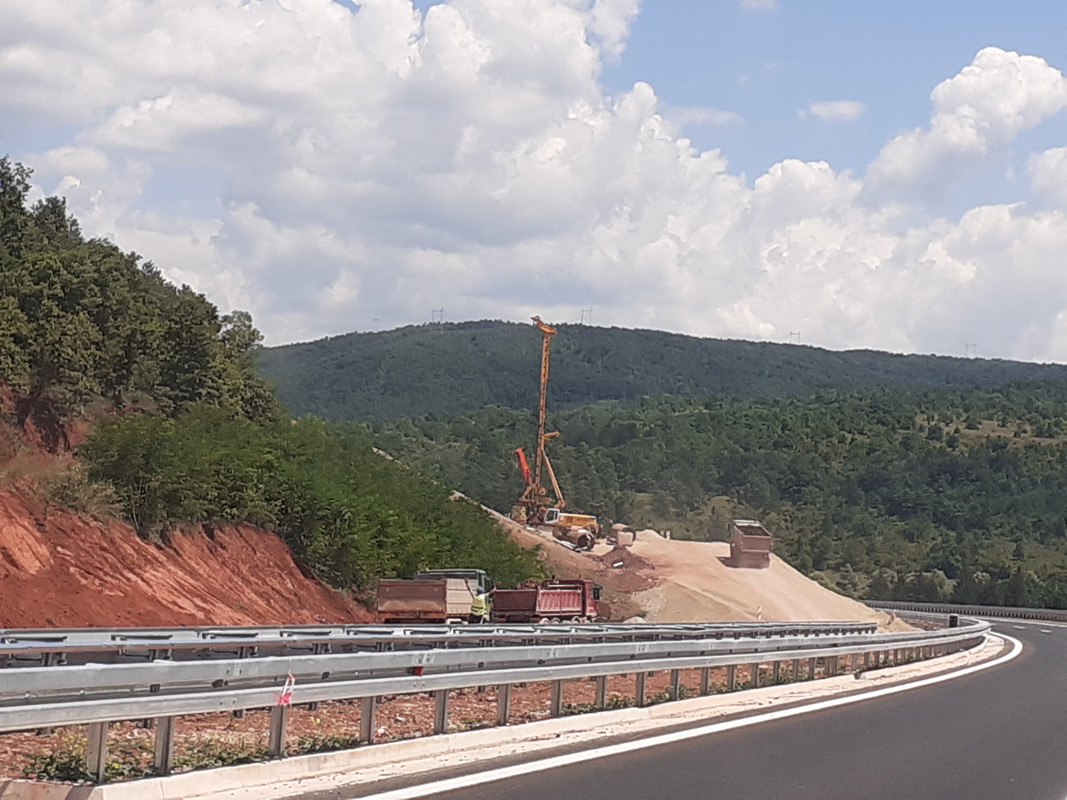

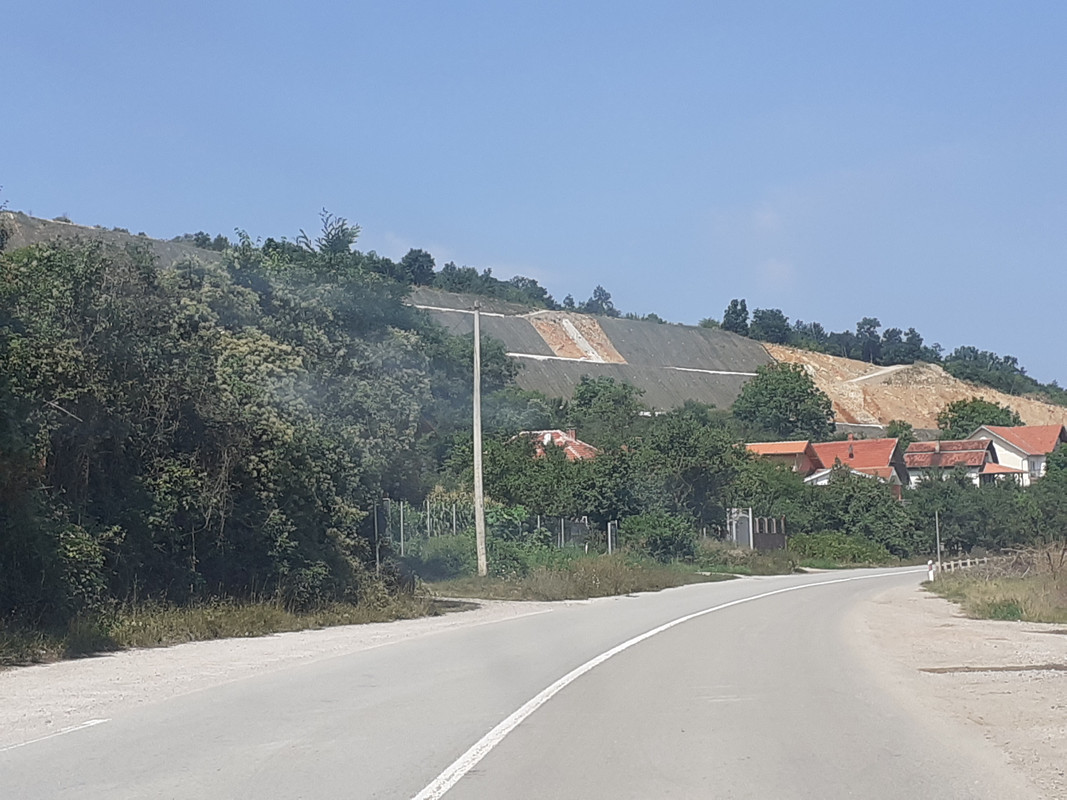

odokativno, prošli su još tada više od pola kosine sa šipovima u 1. redu, koji je najbitniji, jer posle rade trasu, ako sam dobro razumeo Senića u SAT-u.

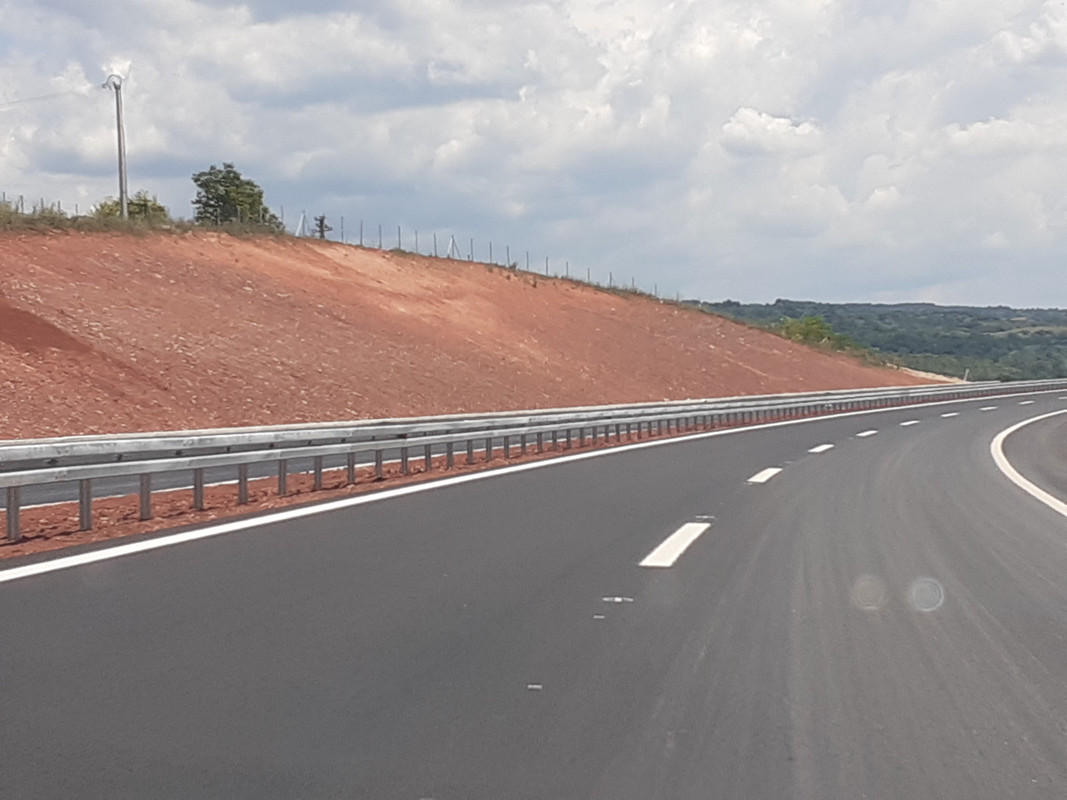

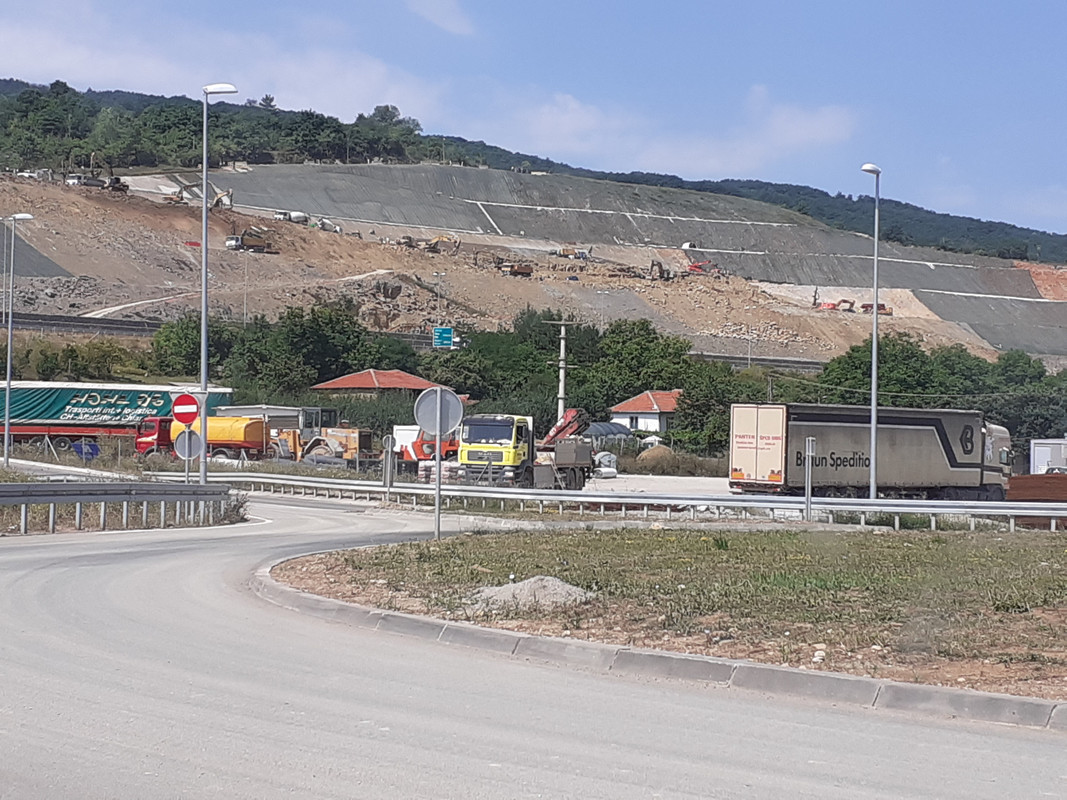

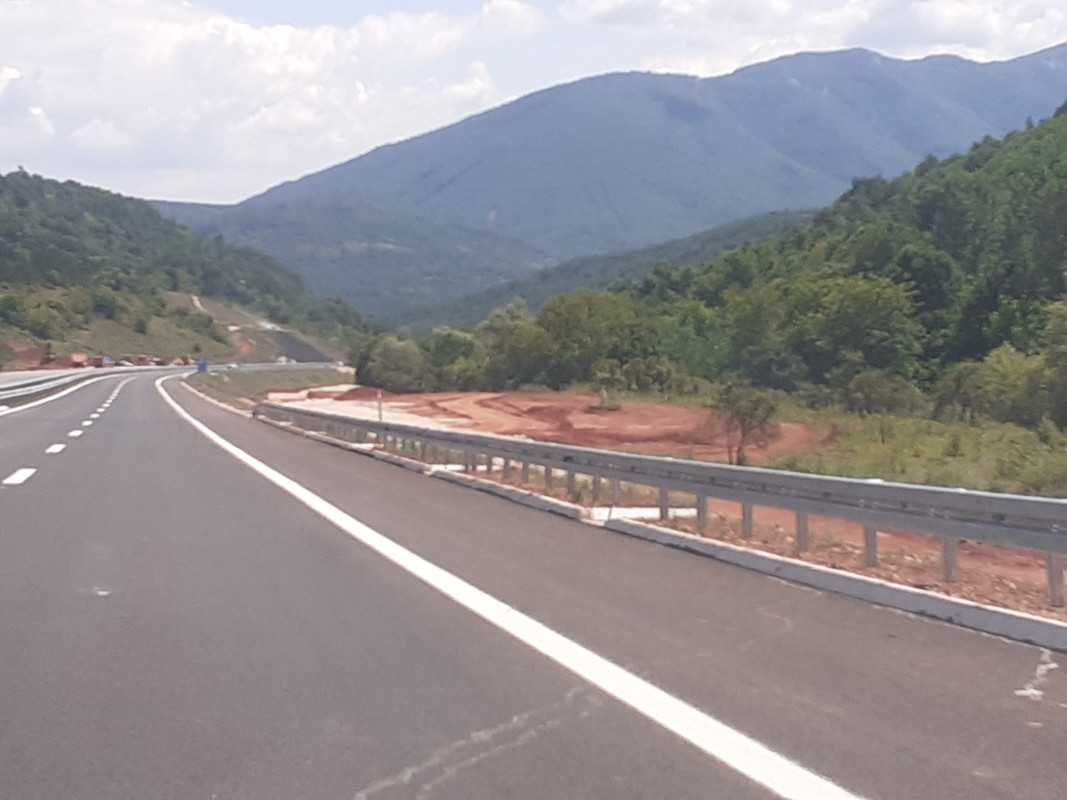

niču i prvi bukobrani u Glogovcu, neće ih biti puno na lotu 2, poneki u Glogovcu i možda Crvenoj reci
desno odmorište posle Glogovca biće relativno brzo, a sad vidim da su još tad počele da niču mrežaste ograde pored - dobar znak
ovo je kod C21, nznm koja je misija ovih, ali i tu je bio prošao 2. BNS u levoj

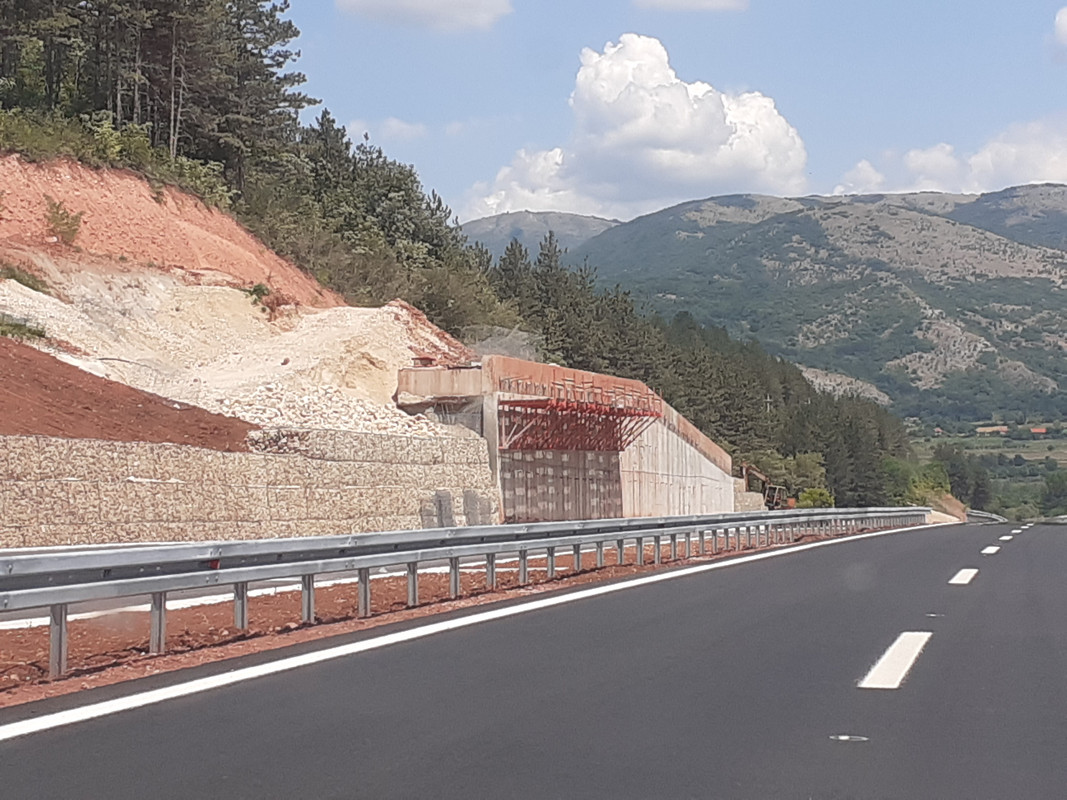

C23 - osim ovog kafeza gore nisam primetio ništa novo glede završetka potpornog na C23
ka B3 rekao bih da je isto bio 2. BNS u levoj

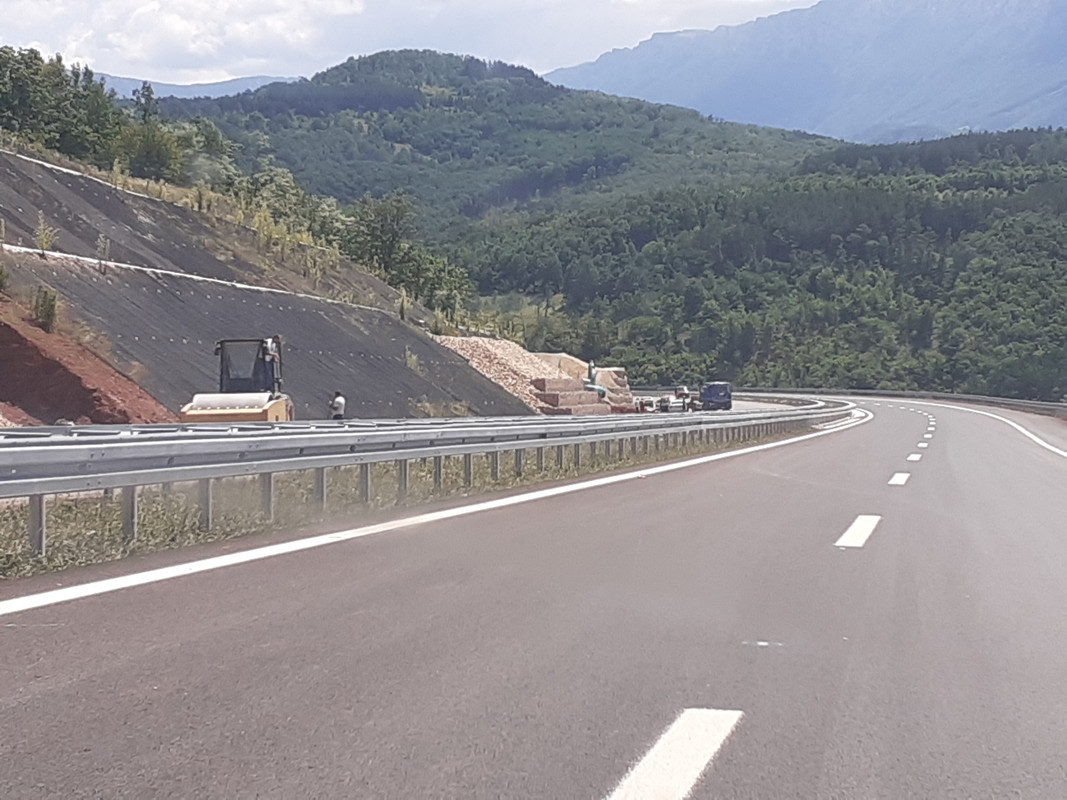

Ovde kod C25 valjda još nije bio 1. BNS, sad verovatno jeste
To je to što je upotrebljivo, a već imam želju da se lično uverim dokle se stiglo, al ne vredi da se driblam s Turcima i da se vratim nazad zbog pljuska.
Ono što je bitno za puštanje (C6 - galerija, C17 - potporni, EM oprema tunela) vidi se da gaze, rade i na levoj i svašta nešto pored (ograde, bukobrani).
Na stranu što su im rokovi za te ključne tačke mahom do septembra, ovako kako sada rade sasvim mi je realno da žurka bude u prvoj polovini oktobra!
