Isti broj dana ako ne i jace rade pasarelu..direktor":18abo6pj je napisao(la):Pa sta se bunite isto broj dana rade parcence karadjordjeve....
Sent from my ANE-LX1 using Tapatalk
Isti broj dana ako ne i jace rade pasarelu..direktor":18abo6pj je napisao(la):Pa sta se bunite isto broj dana rade parcence karadjordjeve....
[url=http://beobuild.rs/forum/viewtopic.php?p=630883#p630883:2mr1uu8f je napisao(la):vladanet » 4 minutes ago[/url]":2mr1uu8f]Zar najhitnija deonica,nije trebala biti ,od mosta ka podvožnjaku.Tu je nejveće usko grlo,od kada su most otvorili.Nije mi jasno zašto idu naopakom logikom?
Sent from my HUAWEI MT7-TL10 using Tapatalk
Nije, zato što posao mora da se da jednoj te istoj firmi. Kada završe tekuće izmeštanje, počeće u Top.parku...da nema ovih nameštanja do sada bi bili gotovi radovi do Pere Velimorovića. A ne da sada čekamo 540 dana za kraj prve faze.hiavata":1tk6cv3n je napisao(la):Moglo je, da se normalno razmisljalo. Moglo je da se radi izmestanje Topciderke da se radi paralelno sa sadasnjom fazom 2.
POSAO OD 10.000.000 EVRA Širi se Bulevar patrijarha Pavla, od Rakovice do Mosta na Adi
Pre desetak dana, dodelom ugovora, napravljen je važan korak ka početku radova na proširenju Bulevara patrijarha Pavla. Na tenderu koji je raspisan ovog marta pristigle su četiri ponude, od čega su samo dve ispunjavale kriterijume za dodelu ugovora. Pobednik je na kraju bila najniža ponuda, a u ovom slučaju to je konzorcijum firmi koji čine “Energoprojekt niskogradnja”, “Bauwesen”, “ATM BG”, “Gip Konstruktor”, “Mašinokop” i “Elnos BL”. Zadatak ovog konzorcijuma biće da rekonstruiše prvu deonicu Bulevara patrijarha Pavla, od raskrsnice sa Ulicom Pere Velimirovica ka Košunjaku, u dužini od 1,7 kilometara. Ponuđena cena bez PDV-a za ovu deonicu iznosi 1,15 milijardi dinara, a rok za završetak biće čak 540 dana! Ukoliko ne bude žalbi drugih učesnika na tenderu, izvođac bi mogao biti uveden u posao već tokom jula ove godine.

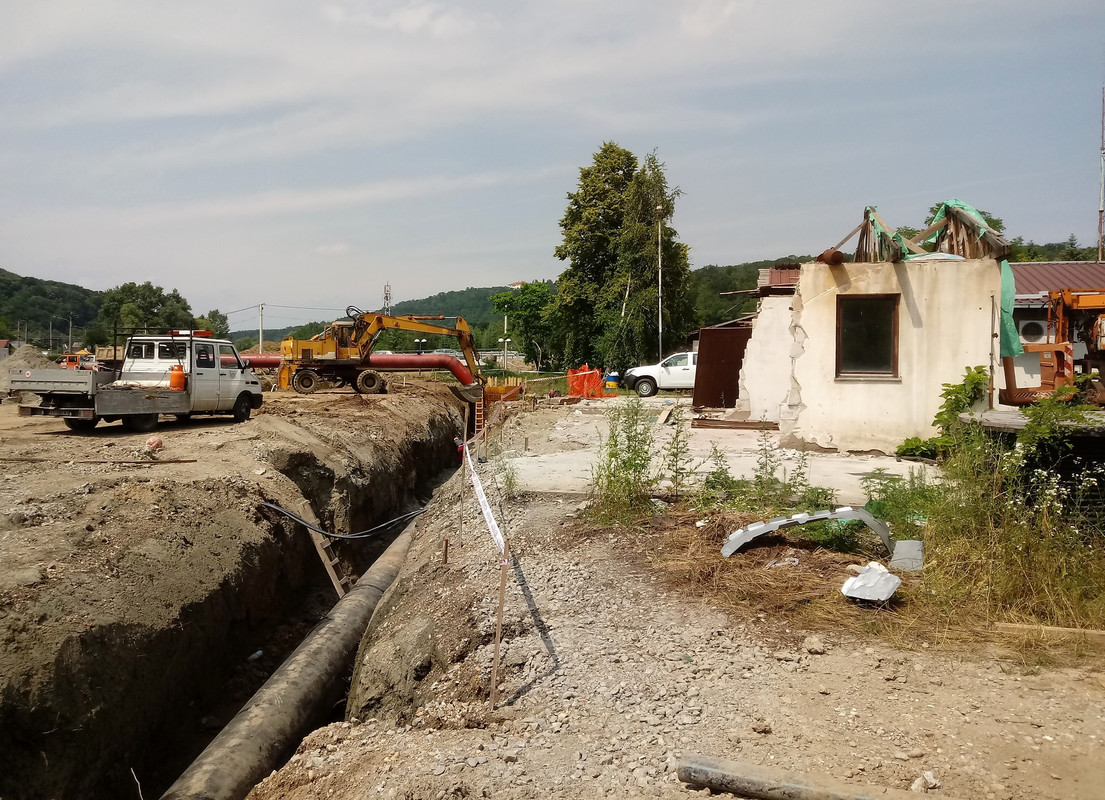

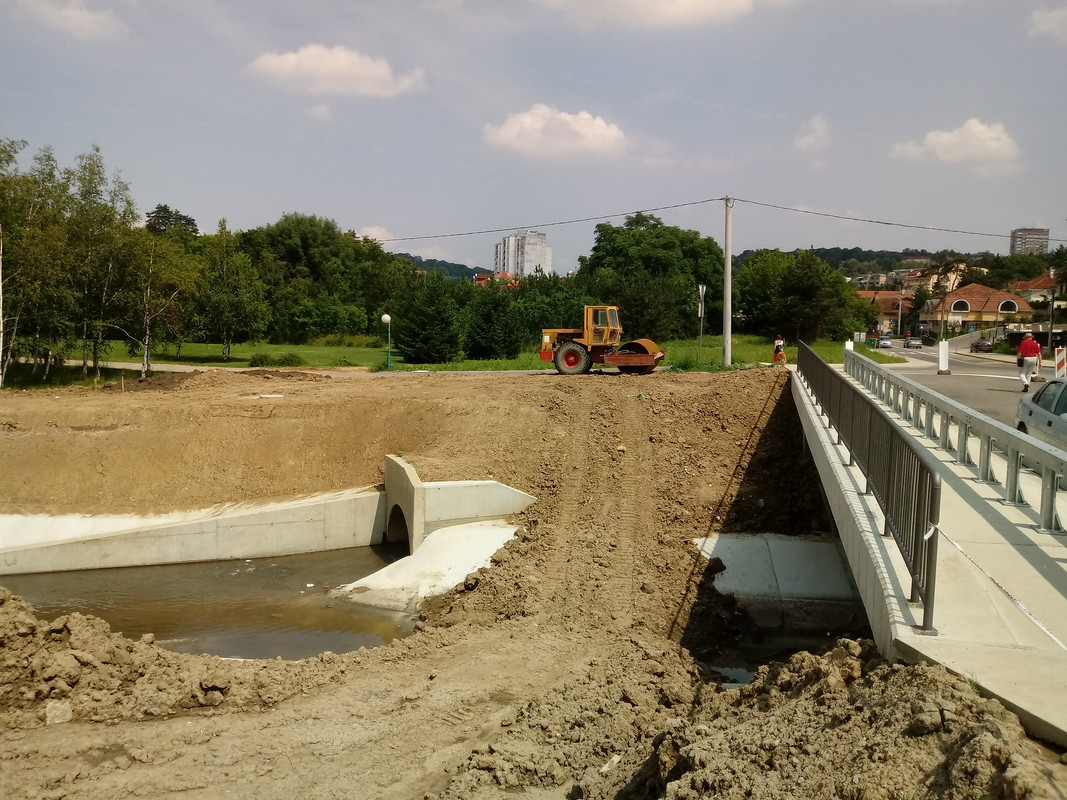

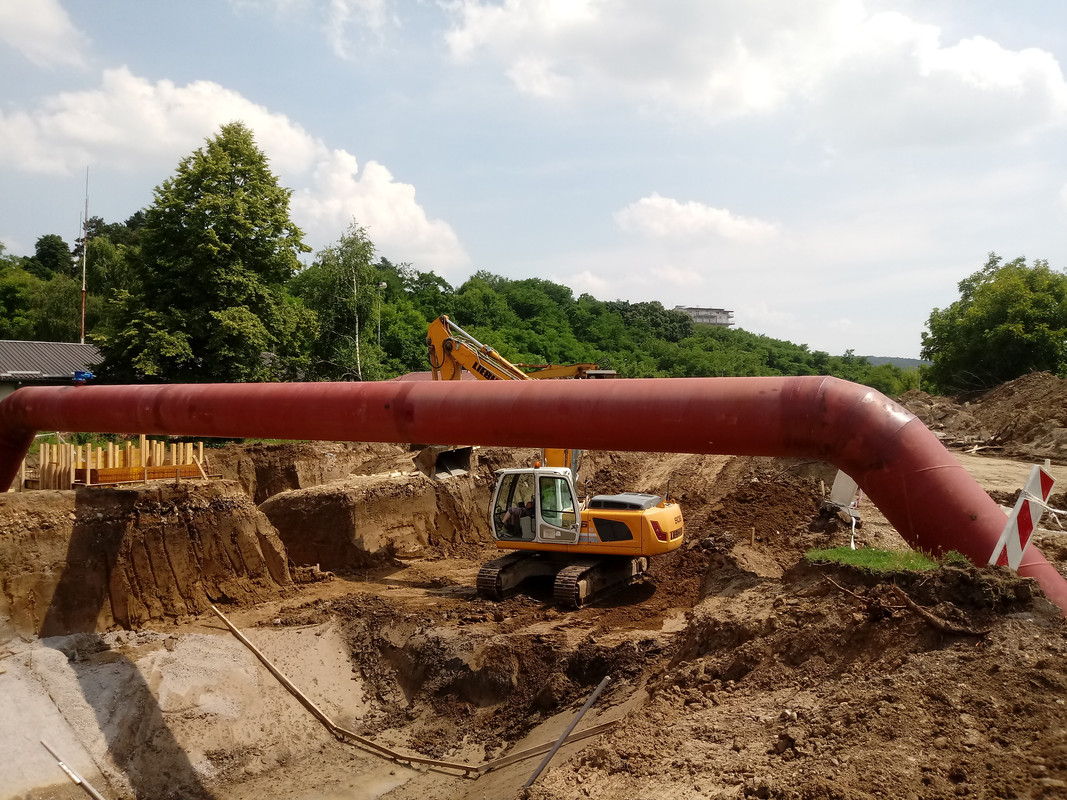

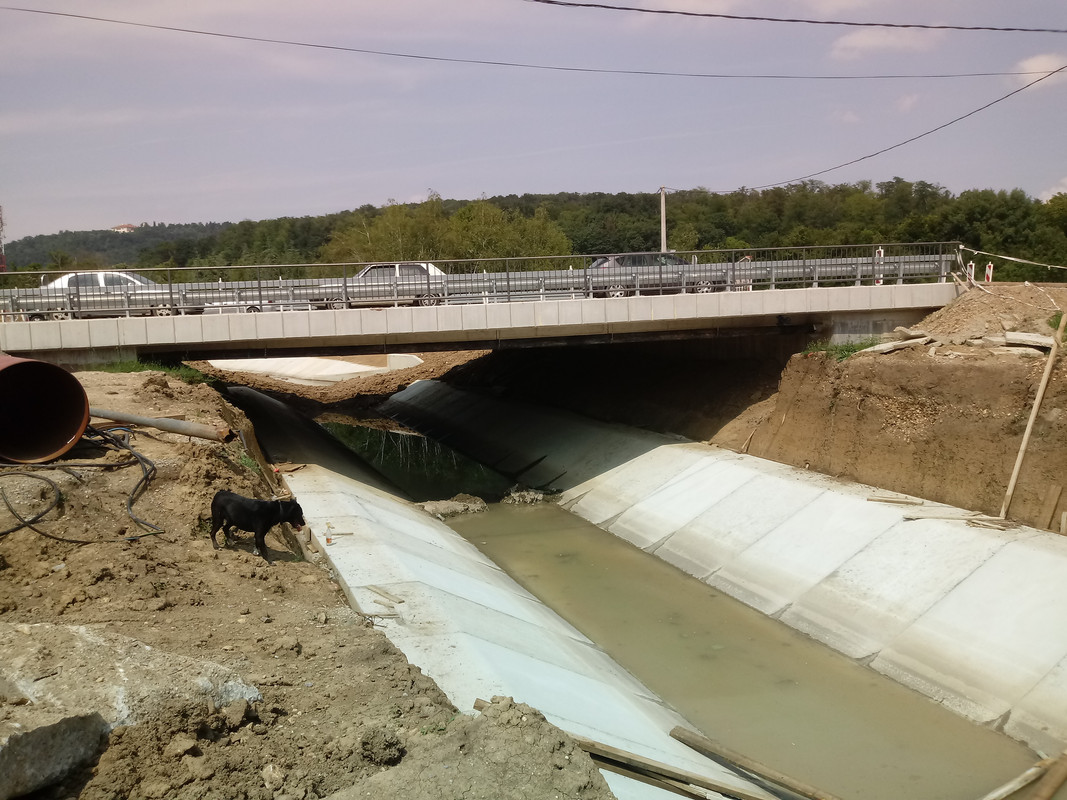

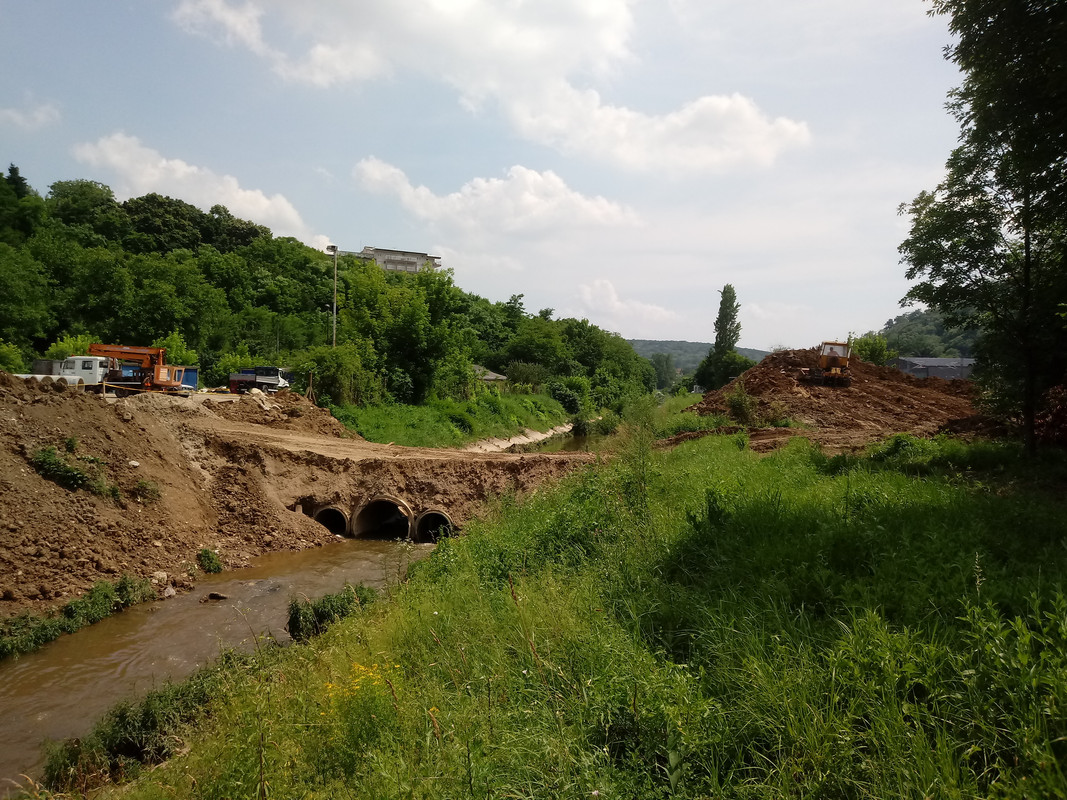

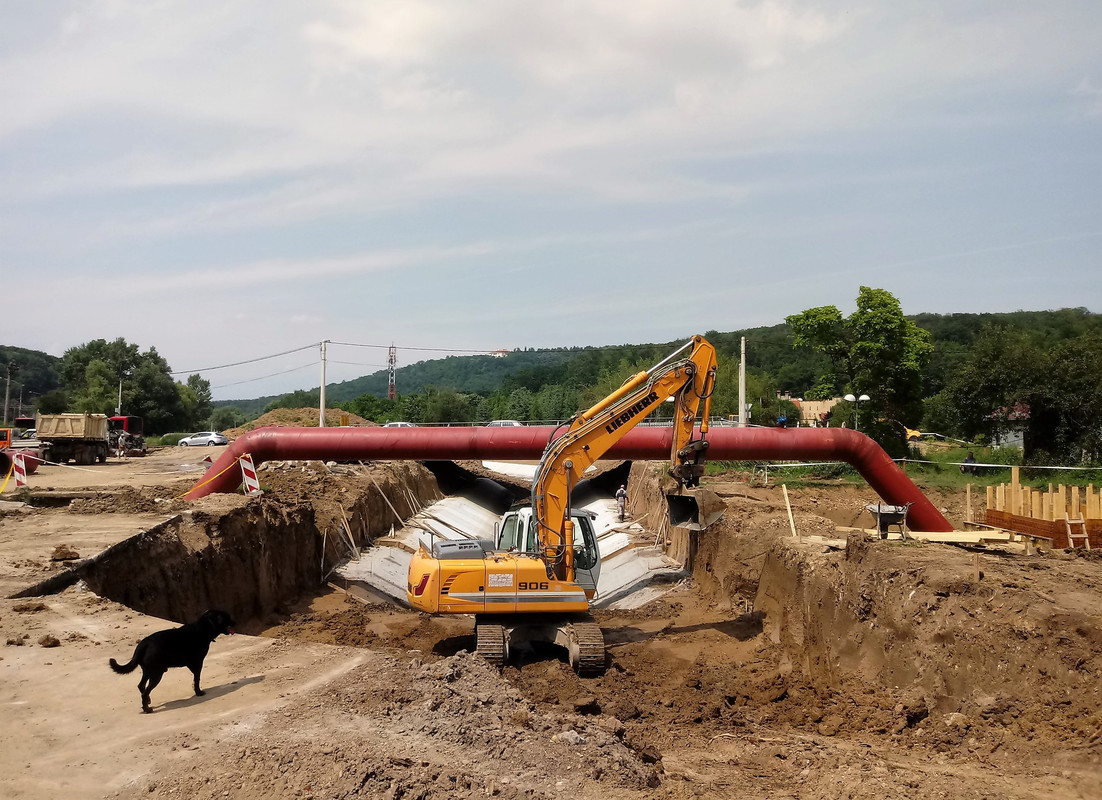

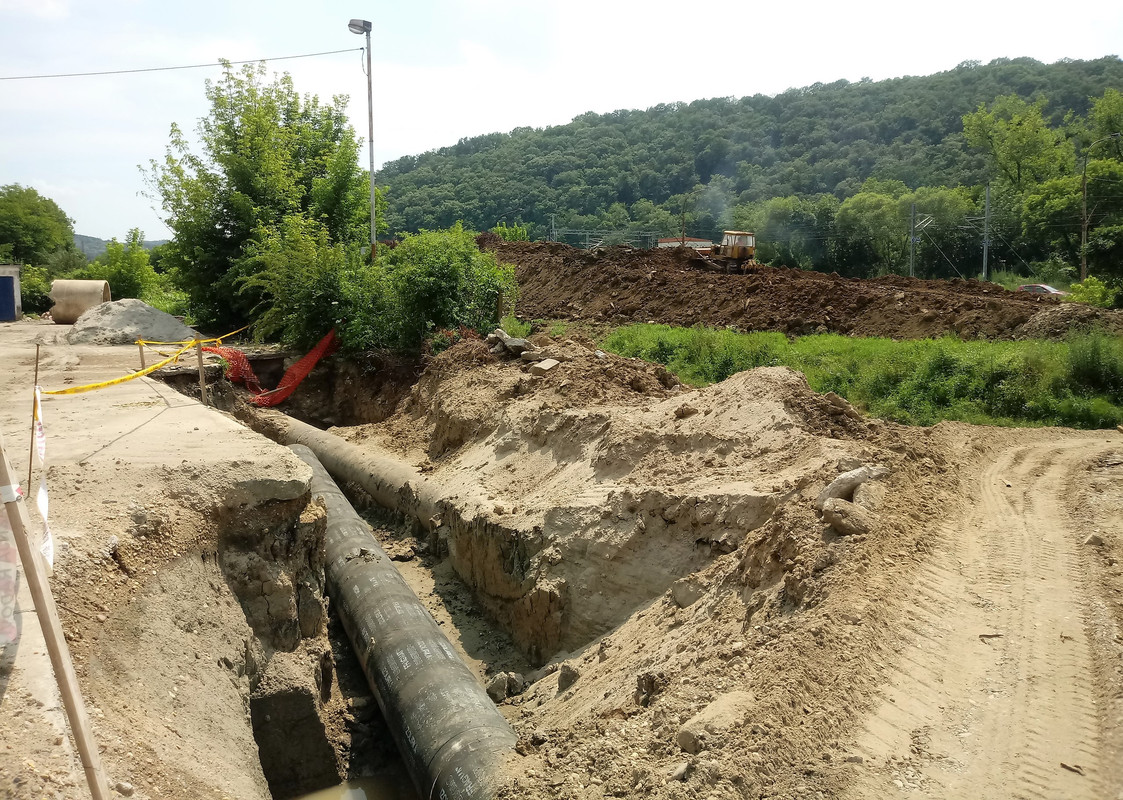

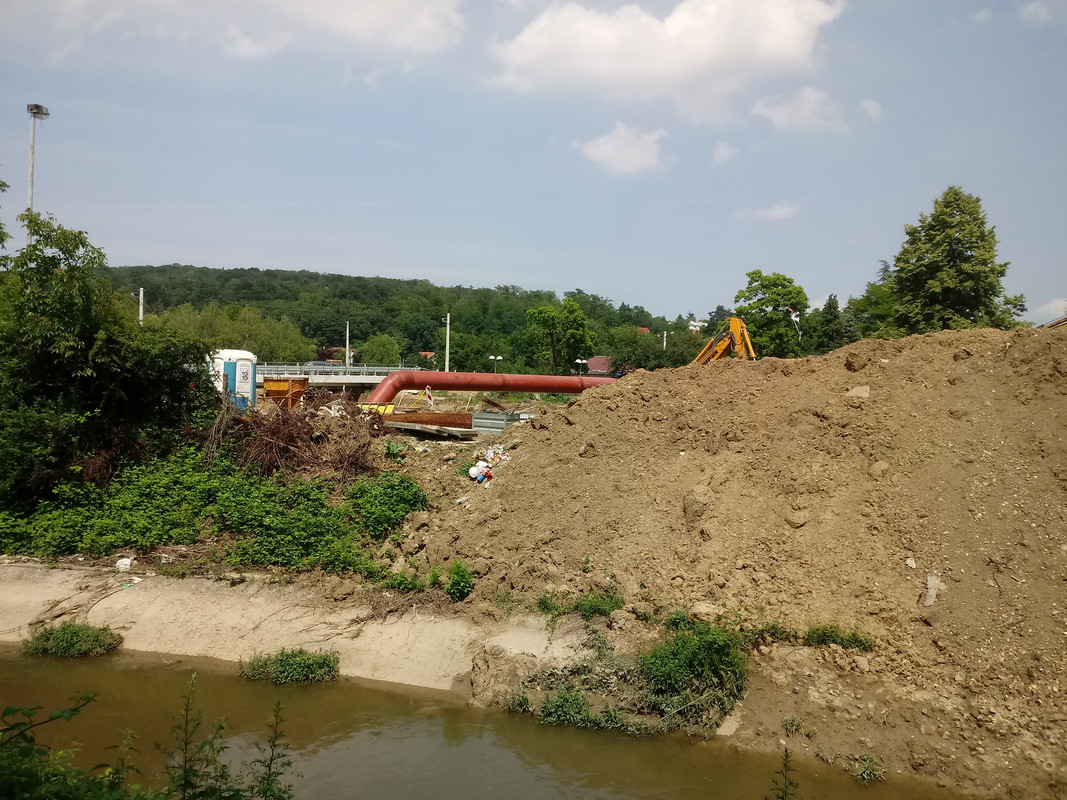

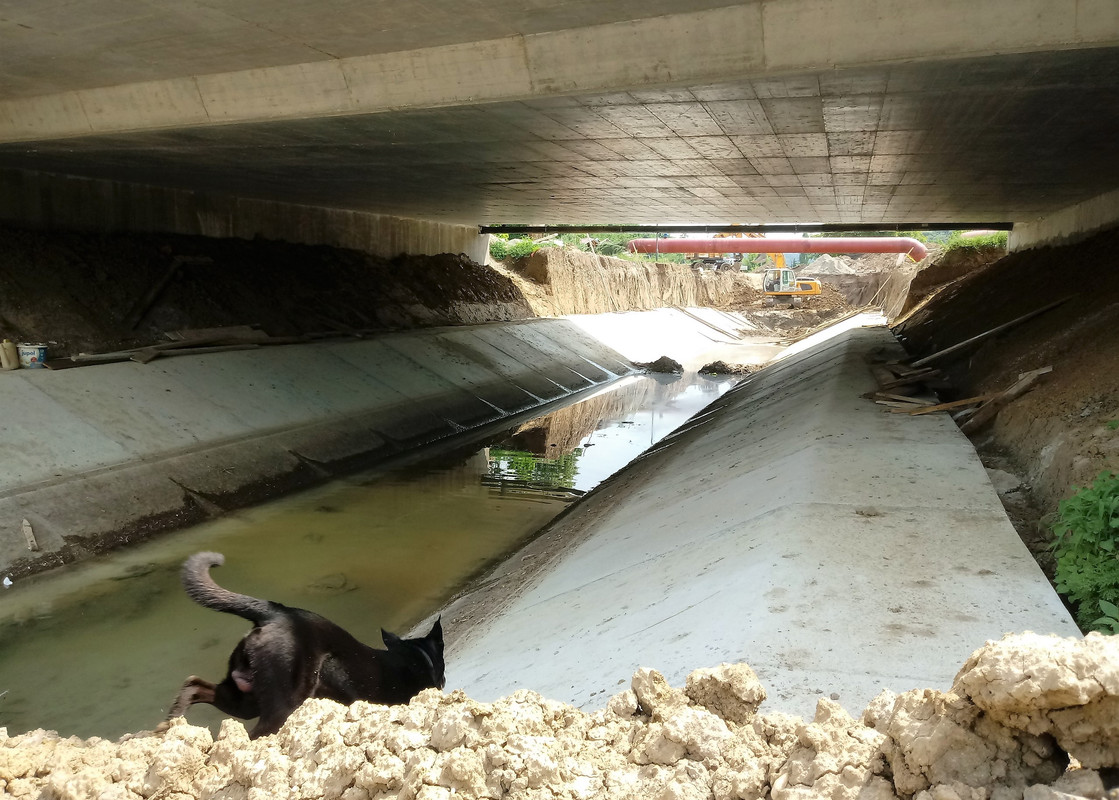

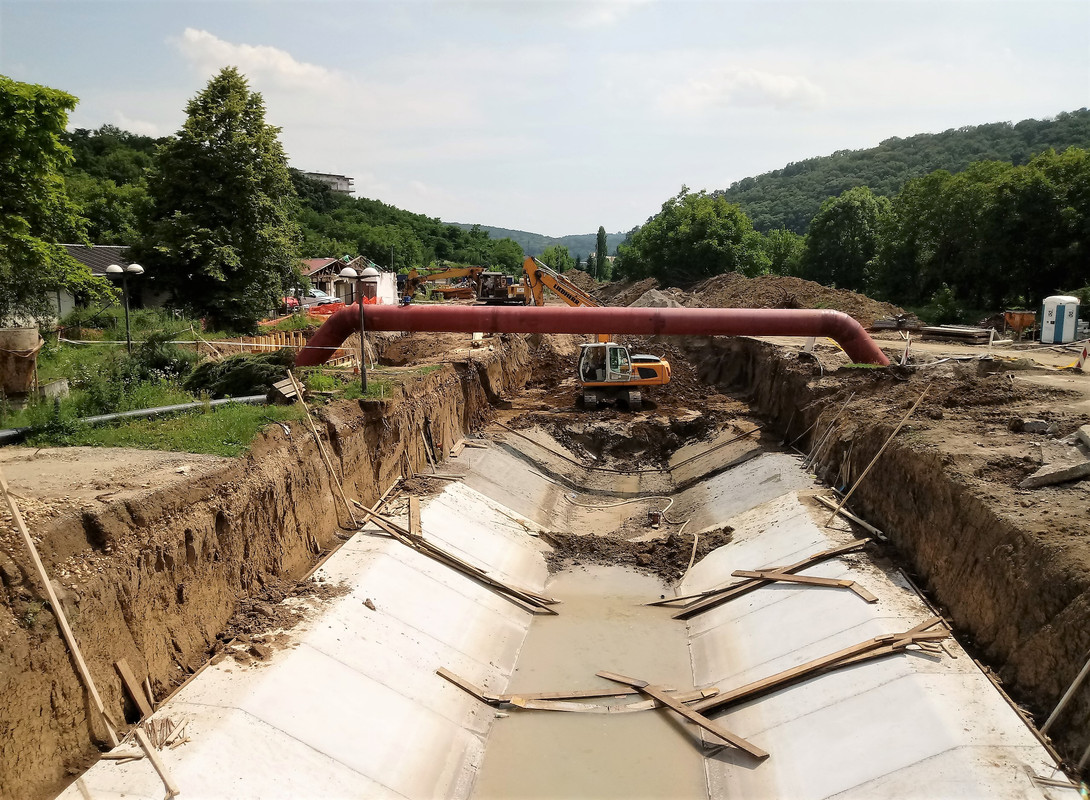

Radovi na proširenju nekadašnjeg Rakovičkog puta i njegova transformacija u gradski bulevar započela je još početkom 2018, pre svega stvaranjem preduslova za glavni projekat. Tu se misli na izmeštanje Topčiderke i izgradnju novog mosta u Ulici Pere Velimirovića, čime je oslobođen prostor za novu regulaciju budućeg Bulevara patrijarha Pavla. Radovi na ova dva projekta se polako privode kraju. Još ovog proleća zavrseni su svi radovi na novom mostu, a betoniraju se i poslednji segmenti novog korita Topčiderke. Očekuje se da će reka poteći novim koritom do kraja ovog meseca.

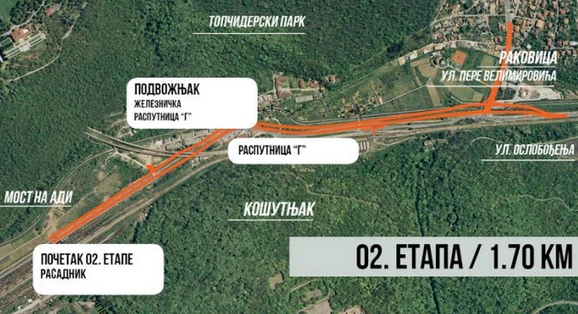

Rekonstrukcija i proširenje Bulevara patrijarha Pavla započeće sa etapom od Ulice Pere Velimirovica ka Košutnjaku, čime će biti rekonstruisano samo 1,7 kilometara saobraćajnice. Sledeća etapa treblo bi da se nadoveže na ovu i nastavi dalje sve do raskrsnice kod Hipodroma, međutim ova deonica je još uvek u procesu izrade tehničke dokumentacije. Ona podrazumeva izgradnju denivelisanog ukraštanja sa putem za Košutnjak i potpuno novu trasu bulevara duž pruge. Za ovu etapu još uvek nije poznato kada bi mogla da krene, ali ni sa njom posao neće biti završen. Da bi se kompletirala cela transverzala potrebno je rekonstruisati i treću etapu, odnosno Bulevar patrijarha Dimitrija, od Ulice Pere Velimirovica do skretanja za Resnik.
